【单体工程】项目施工进展系列报道(六)

发布日期:2016-03-22

图书馆:

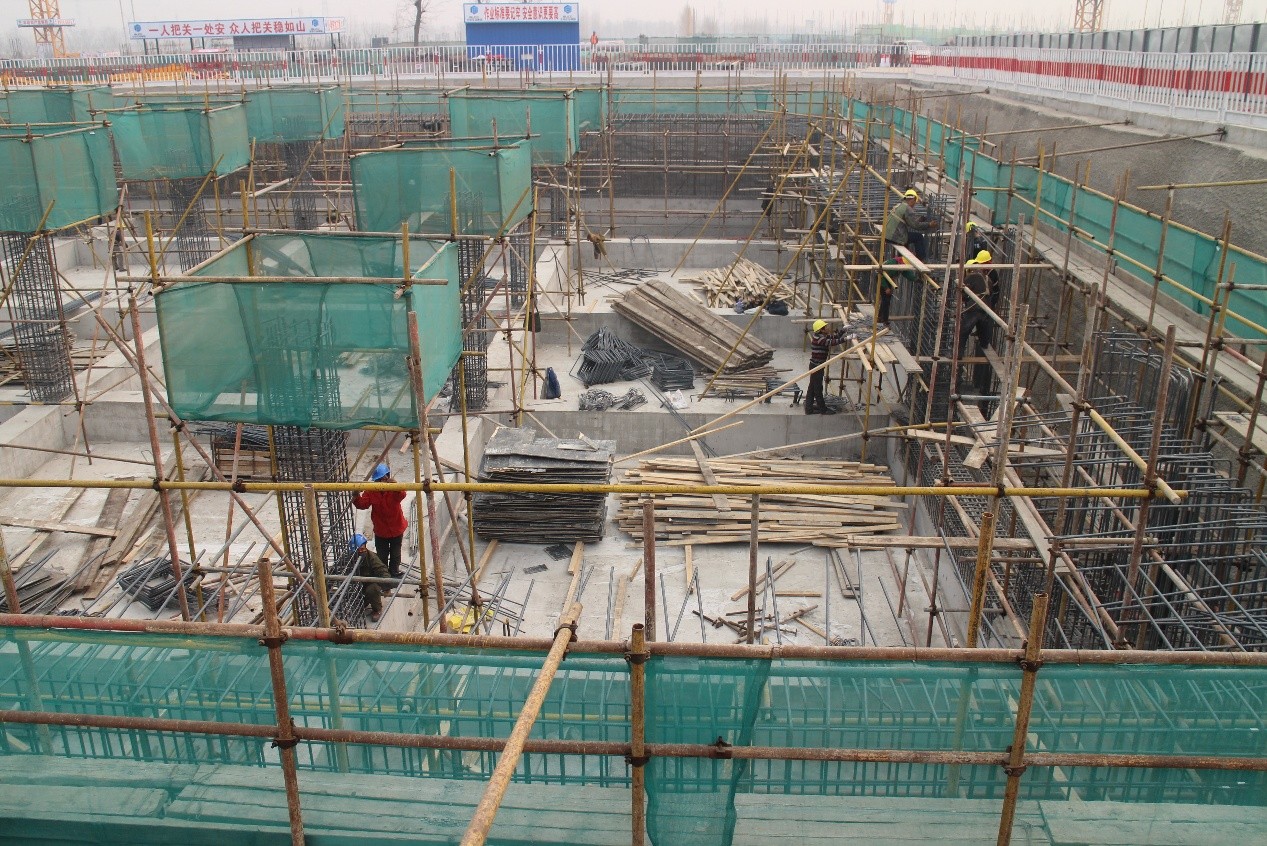

        图书馆A-1段负一层墙柱模板安装完成、封闭板绑扎完成,满堂架搭设完成;A-2段负二层墙体模板安装完成、独立柱混凝土浇筑完成,满堂架搭设完成;A-3段墙体钢筋绑扎完成。

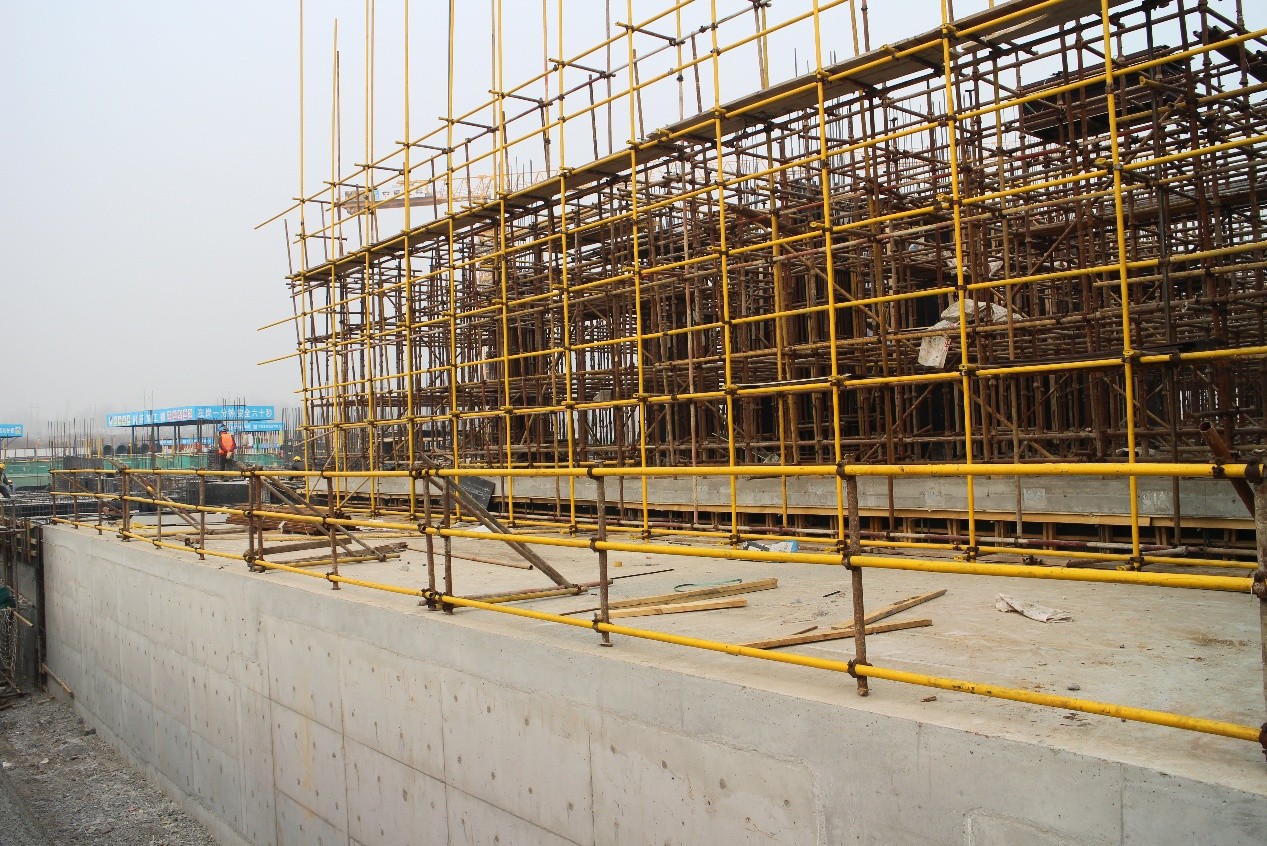

        图书馆B-1段负一层顶板混凝土浇筑完成,首层底板施工缝剔凿;B-2段竖向墙体混凝土建筑完成、负一层满堂架搭设完成;B-3段配电室夹层钢筋、模板施工完成;B-4段墙体钢筋绑扎完成、独立柱模板安装完成,负一层满堂架搭设完成。




第一教学楼:

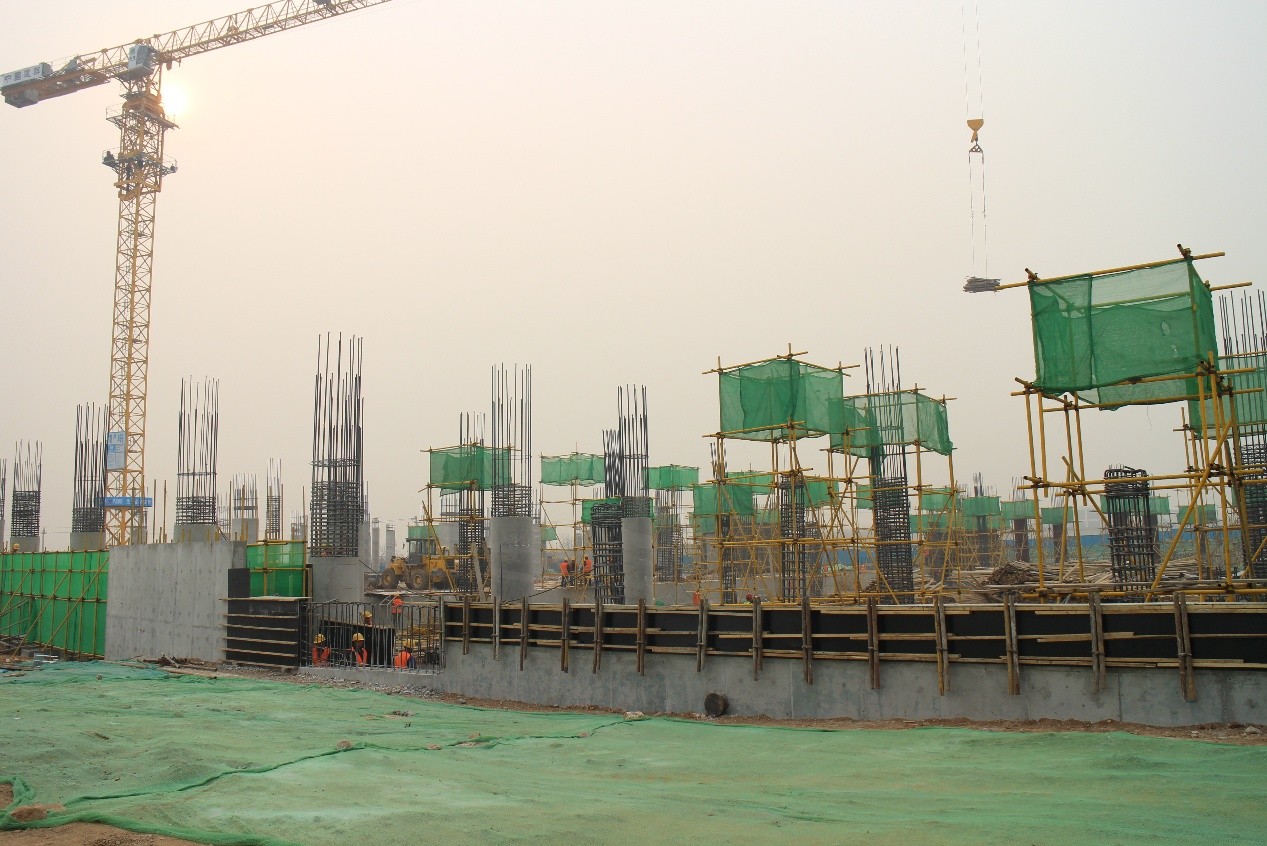

        教学楼A区1-2段独立基础短柱钢筋、模板安装及混凝土浇筑完成;3段地下控制室墙柱钢筋安装完成、模板开始安装;基础拉梁以下回填土施工完成;5-6段拉梁开始绑扎钢筋。

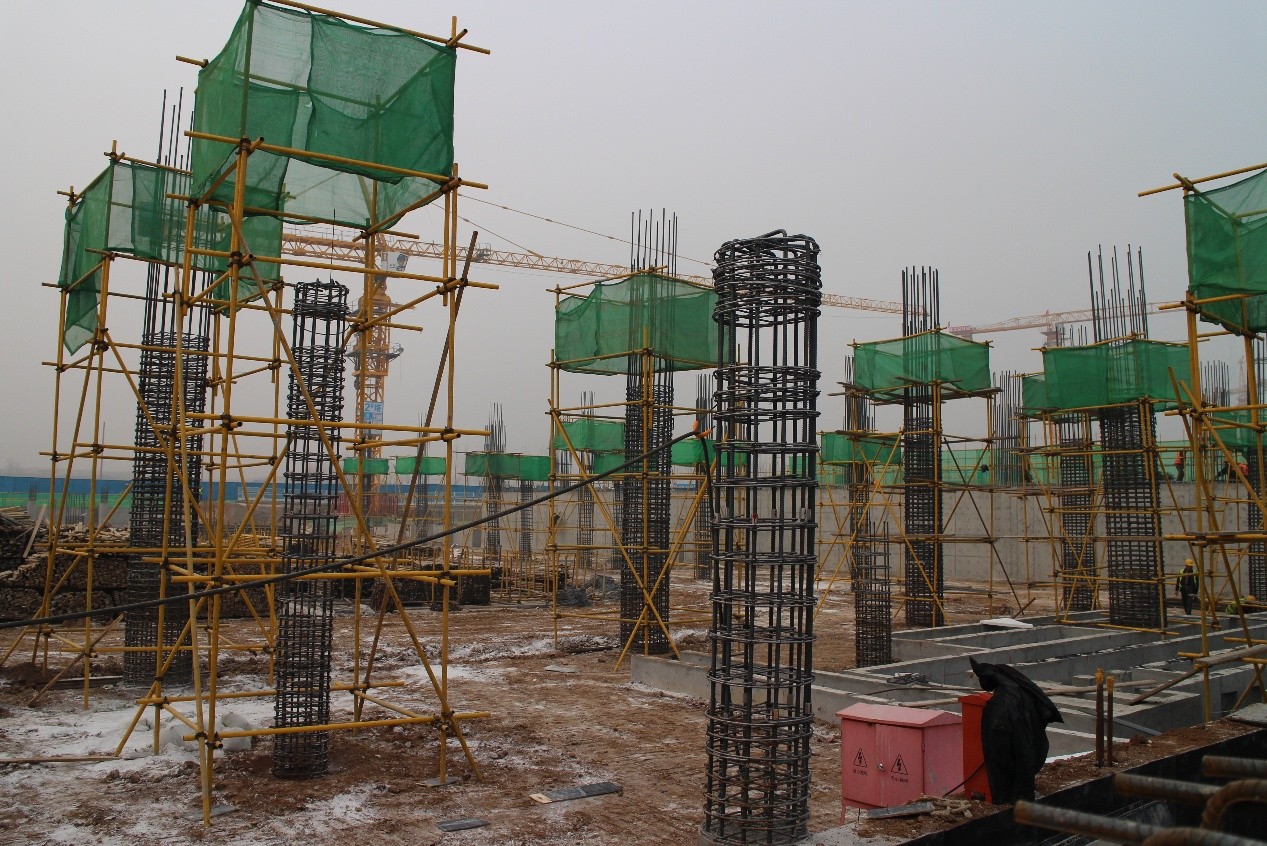

        教学楼B区1、2段基础短柱钢筋安装、模板安装及混凝土浇筑完成;3段地源热泵房墙柱钢筋绑扎完成;4-6段基础短柱钢筋安装、模板安装及混凝土浇筑完成。




第一实验楼:

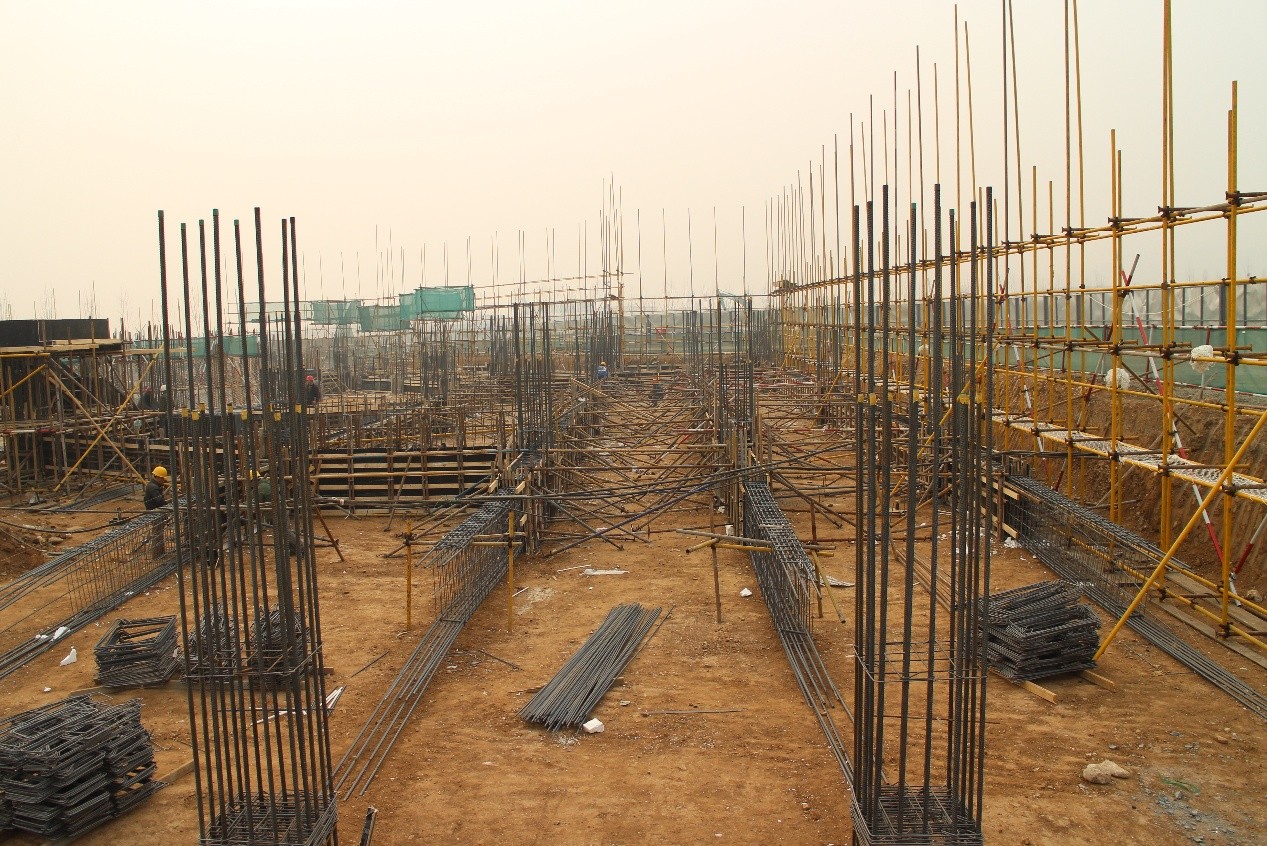

        实验楼负一层1段墙柱钢筋绑扎完成,框架柱模板安装完成;2段墙柱钢筋开始安装;3段基础底板模板拆除、清理放线;4段、5段基础底板钢筋安装完成;6段基础底板钢筋开始绑扎;9-10段集水坑斜面防水保护层完成,1#汽车坡道基础垫层及防水层完成。




体育馆:

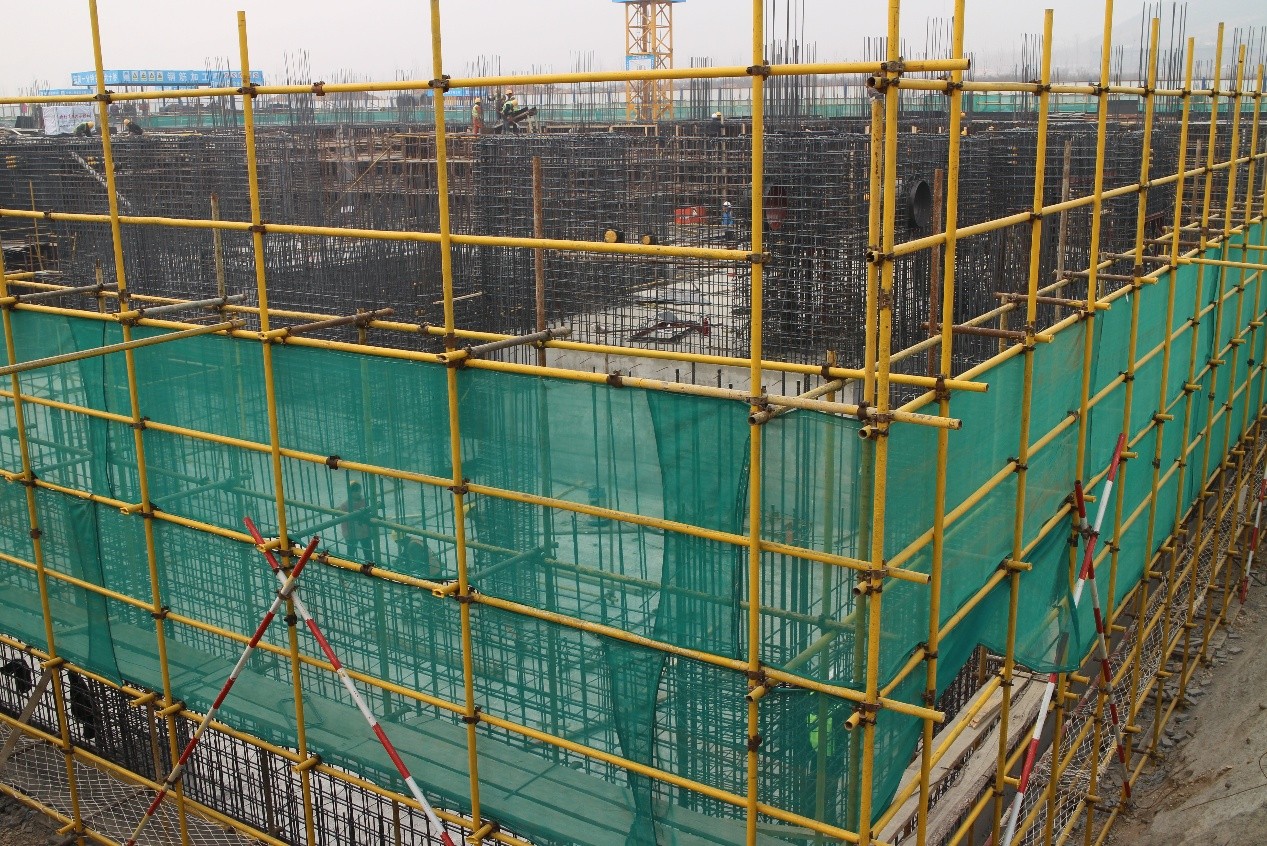

        体育馆T3段首层墙柱钢筋绑扎完成80%,首层框架柱模板安装完成;T4段首层墙柱钢筋绑扎完成80%;泳池底板回填完成80%。




学生公寓一期及后勤服务楼F座
1、3月6日,北京化工大学学生公寓一期及后勤服务楼F座项目正式开工。
2、后勤服务楼F座完成基础轮廓定位放线、固定坐标点复测及高程测量工作。
3、生活区场地平整土方面积约8000立方米;生活区板房基础砼施工完成800立方米;生活区雨水及排污管线预埋完成450米。
