【单体工程】项目施工进展系列报道(七)

发布日期:2016-04-07

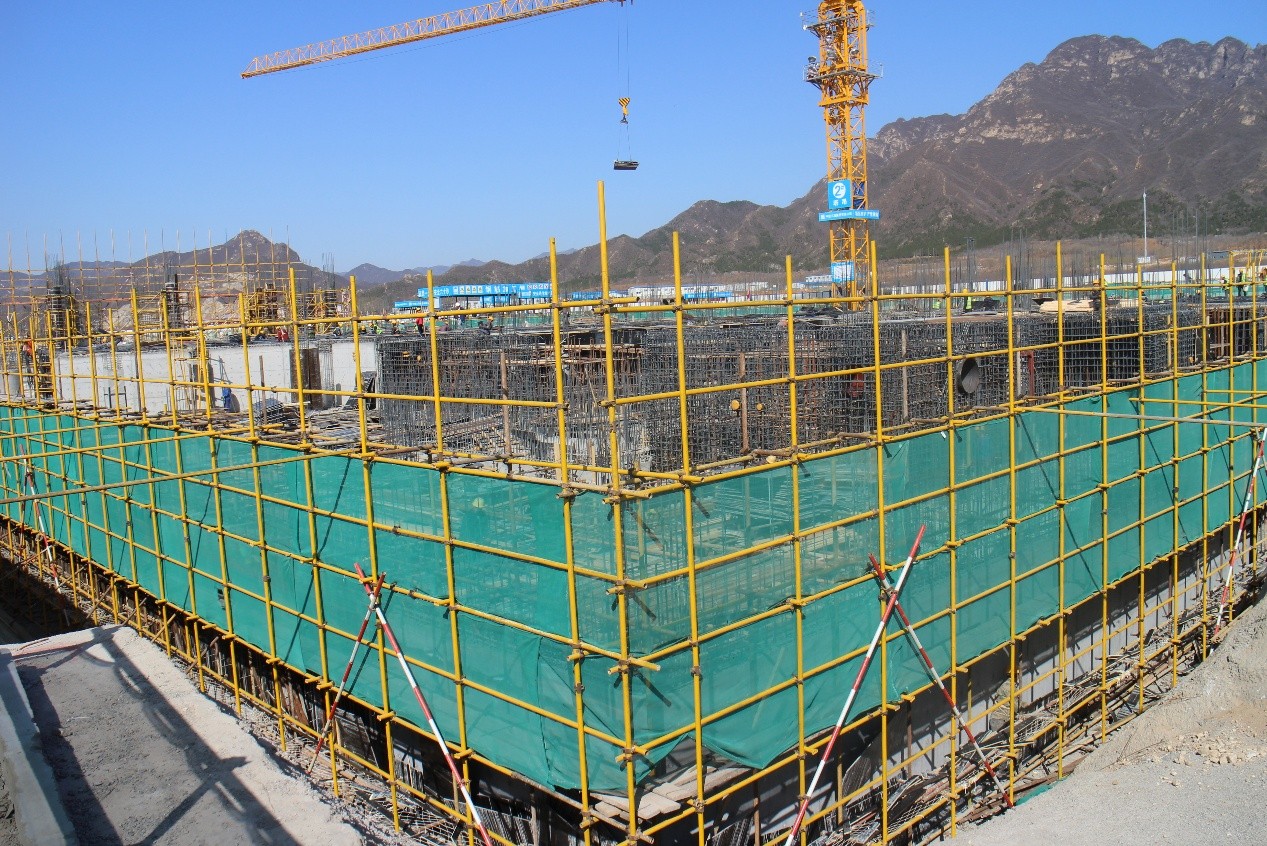

图书馆:
A-1段负一层顶板安装完成40%,钢筋绑扎完成20%;A-2段负一层顶板模板安装完成40%;首层核心筒墙体混凝土浇筑完成;A-3段负二层顶板模板安装完成30%。
B-1段首层顶板模板安装完成,钢筋绑扎完成80%;B-2段首层核心筒墙体混凝土浇筑完成;B-3段负一层顶板模板安装完成70%,钢筋绑扎完成50%;B-4段负一层顶板模板安装完成,钢筋绑扎完成80%。

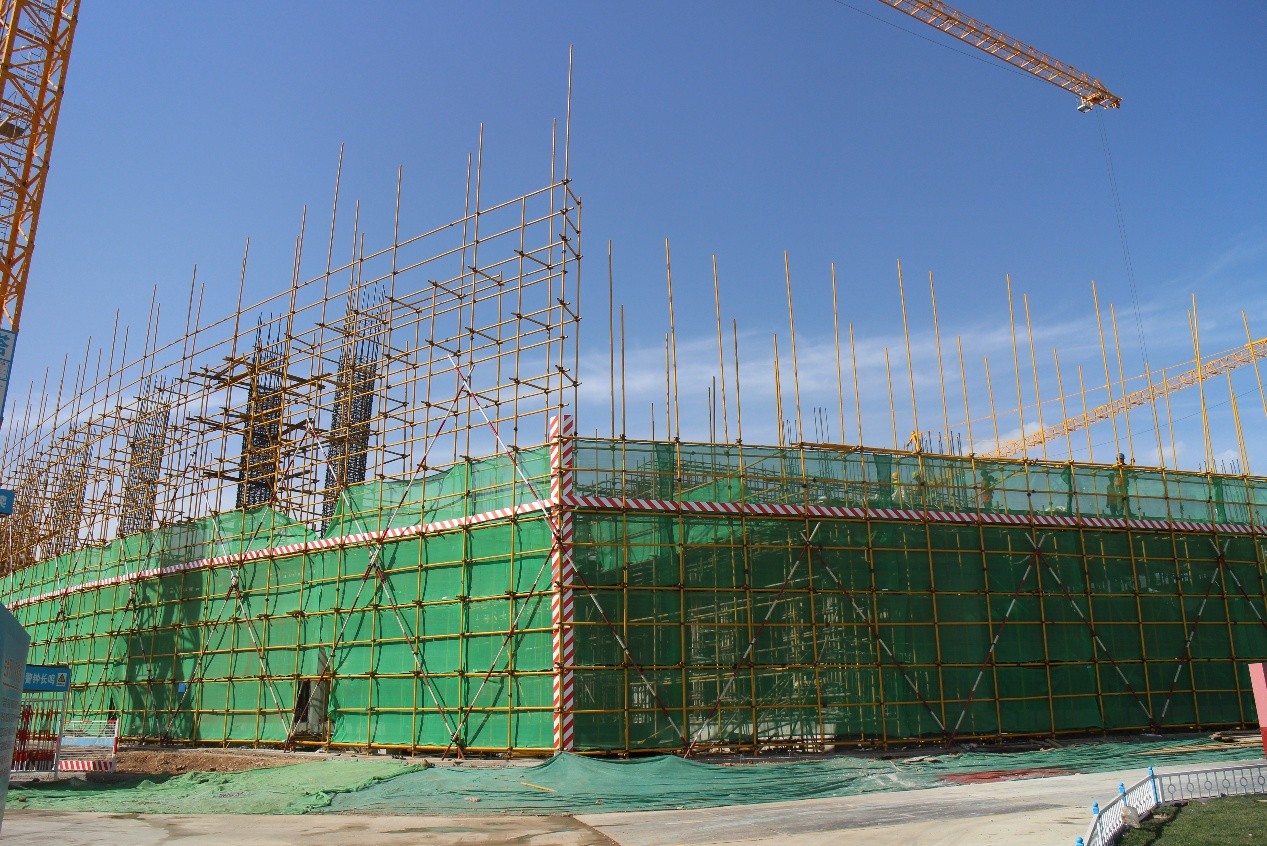

第一教学楼:
教学楼A区1段2层墙体、框架柱结构完成,开始顶板模板支架安装;2段基础拉梁模板安装、混凝土浇筑完成;3段首层顶板支模完成;4段首层结构(顶板模板安装、钢筋安装及混凝土浇筑)完成;5-6段2层框架柱结构完成;7段1层顶板结构完成、框架柱钢筋安装完成;8段2层顶板模板安装完成。
教学楼B区1段2层框架柱、墙体结构完成;2段基础外墙防水施工完成,回填土开始施工;3段1层顶板支模完成,4段基础回填完成、1层框架柱钢筋安装完成;5-6段一层顶板结构完成;7段框架柱结构完成,顶板模板安装完成。

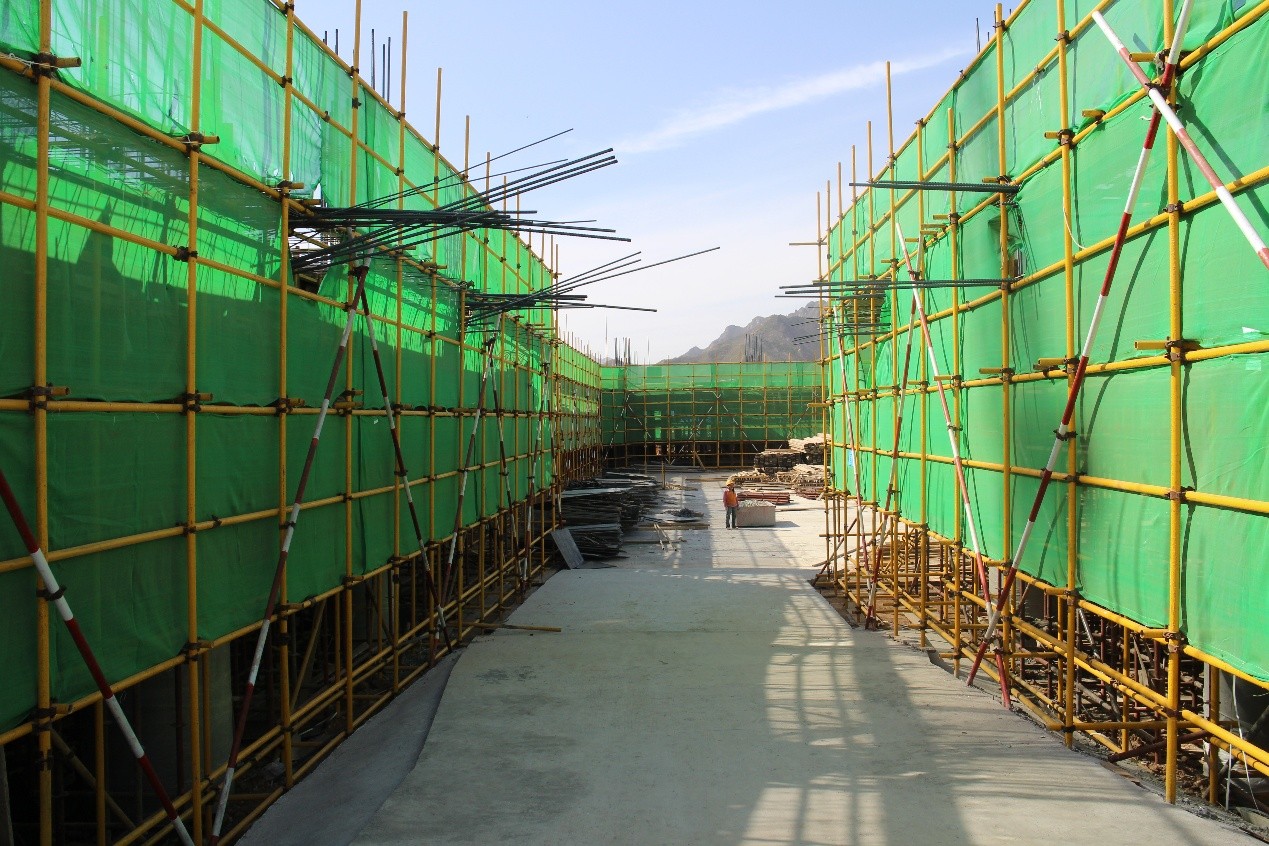

第一实验楼:
实验楼夹层1段顶板支模完成,顶板钢筋正在安装; 2段墙体、框架柱钢筋安装完成,模板安装基本完成。
-1层3段顶板模板安装完成,正在钢筋安装;4段墙体、框架柱结构完成,开始顶板支模;5段框架柱、墙体结构完成,顶板支模完成,开始顶板钢筋安装;6-7段框架柱结构完成,墙体钢筋安装完成,开始模板安装,其中6段墙体模板安装完成。
基础底板8段钢筋安装完成,开始基础梁模板安装。

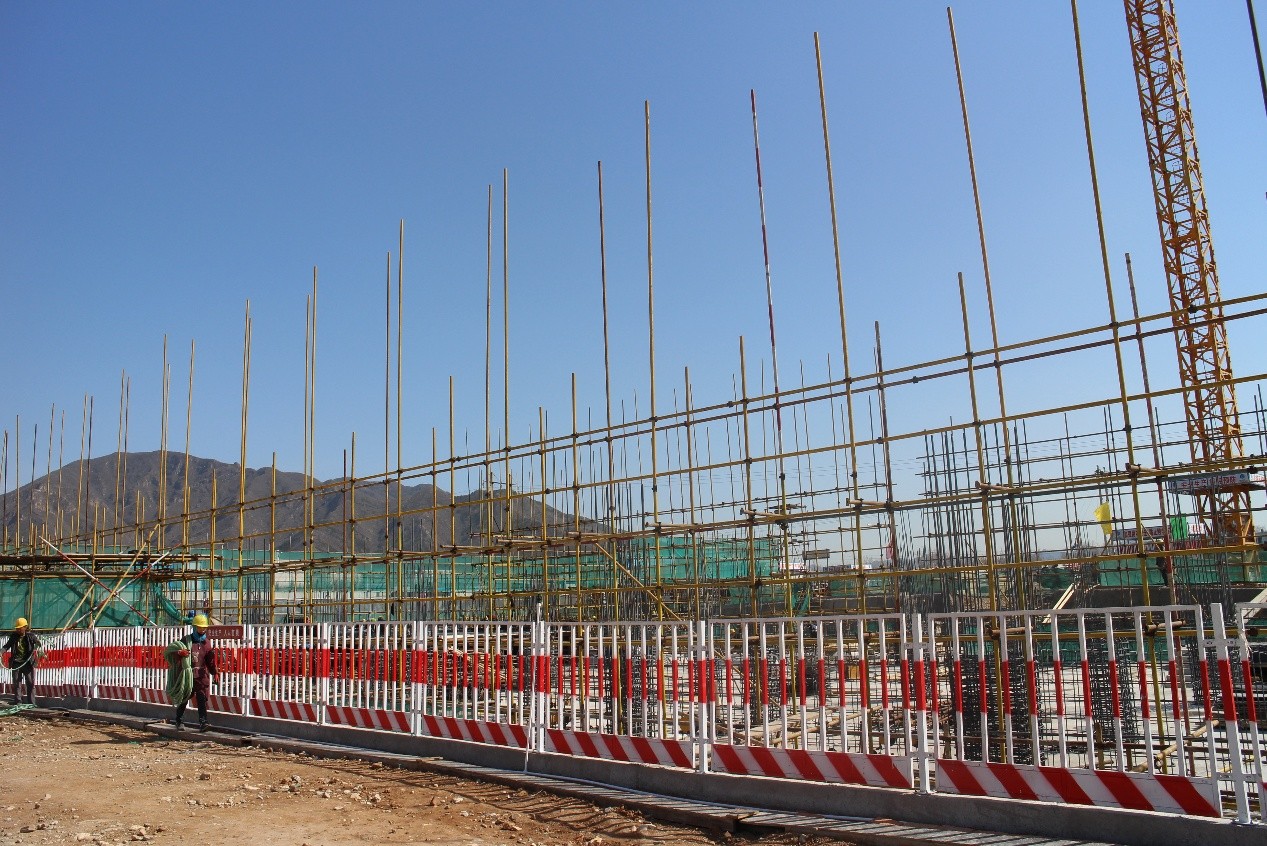

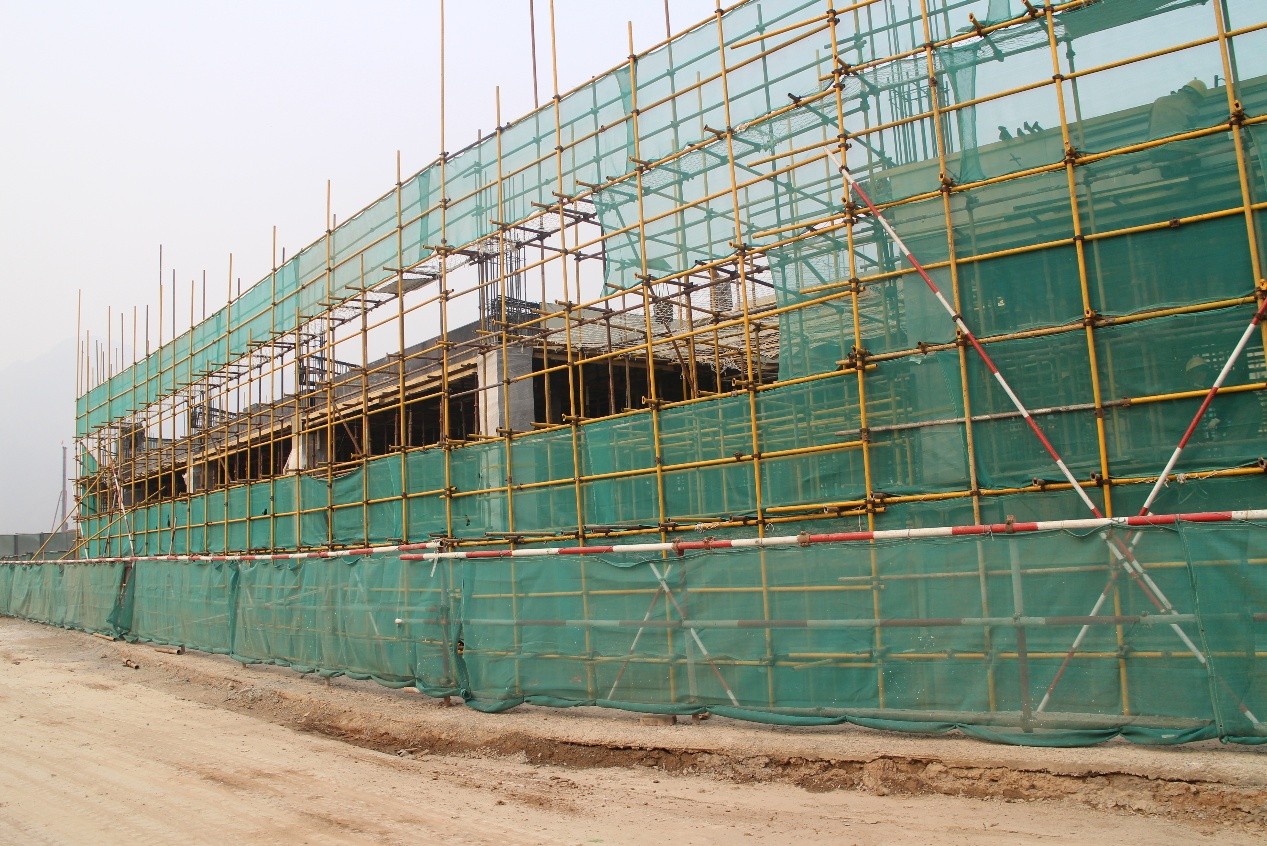

体育馆:
体育馆TS1、TS2-1首层顶板钢筋绑扎完成;TS5、TS6首层顶板支模完成,梁钢筋绑扎完成50%;TS7、TS8首层顶板支模完成;泳池竖向结构(2.7m-4.8m)模板安装完成70%。




学生公寓一期及后勤服务楼F座:

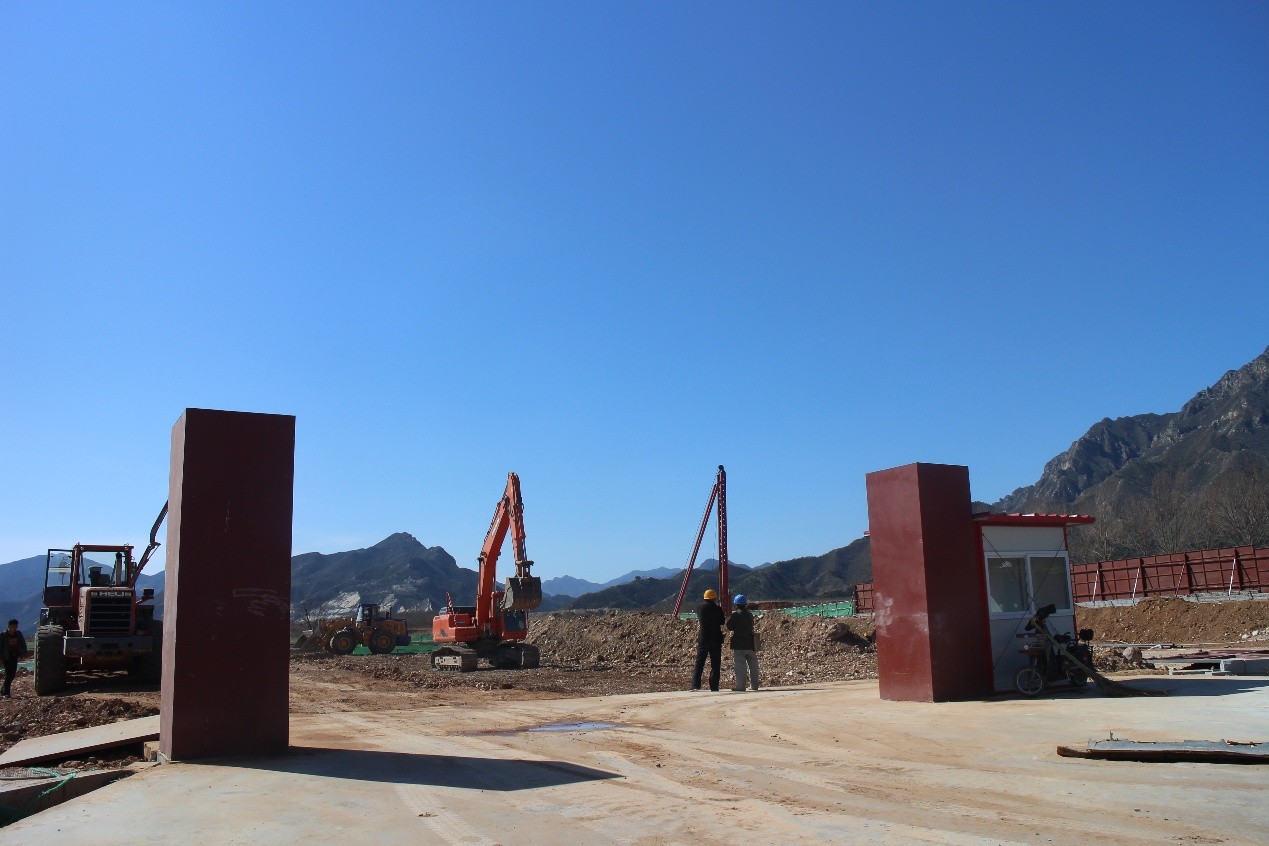

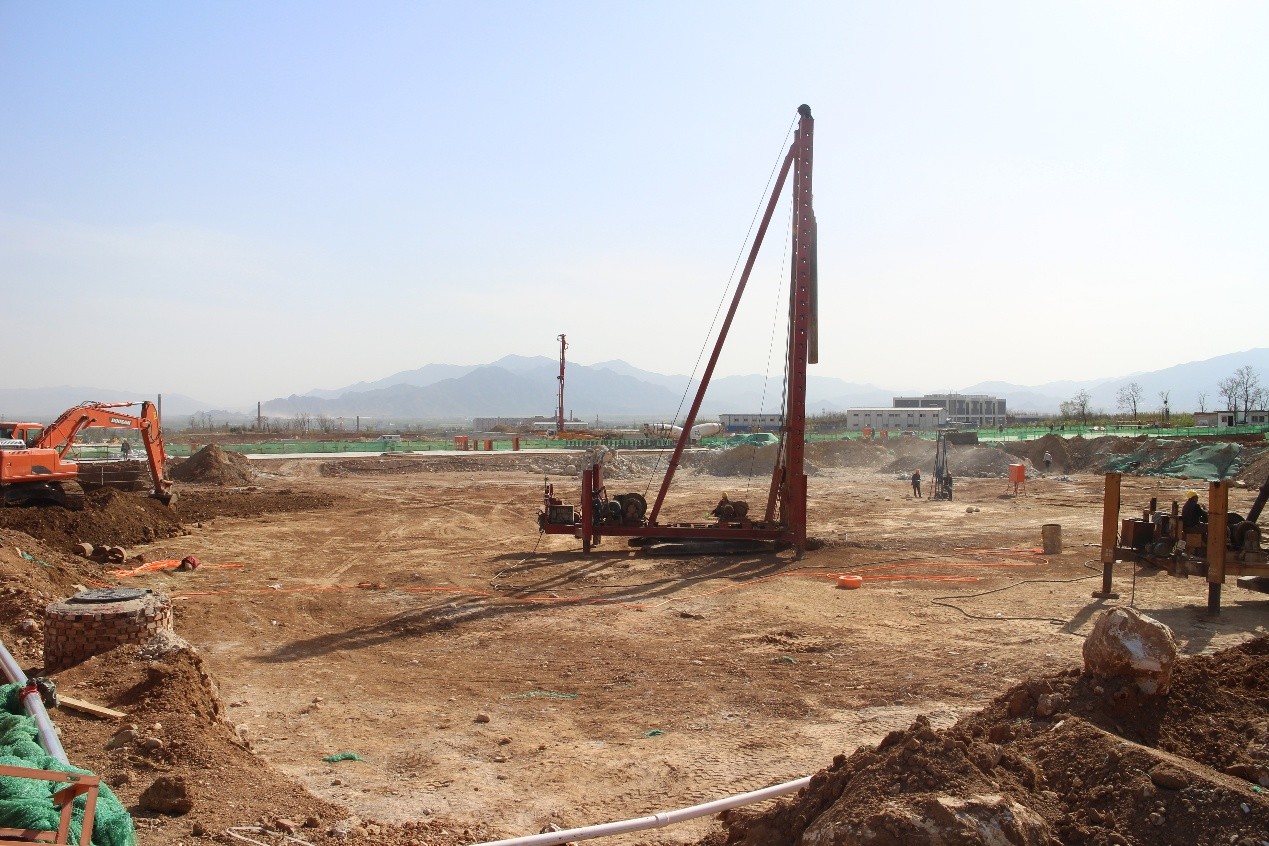

学生公寓B1楼土方开挖完成,钎探完成100%;B2楼土方开挖完成60%;B3楼成桩完成90%;B4楼土质检测完成100%;B5楼土方开挖完成80%;B6楼成桩完成10%;B7楼试桩全部完成。
后勤楼土方支护全部完成100%;暂设生活区全部完成。
