【单体工程】项目施工进展系列报道(九)

发布日期:2016-05-13

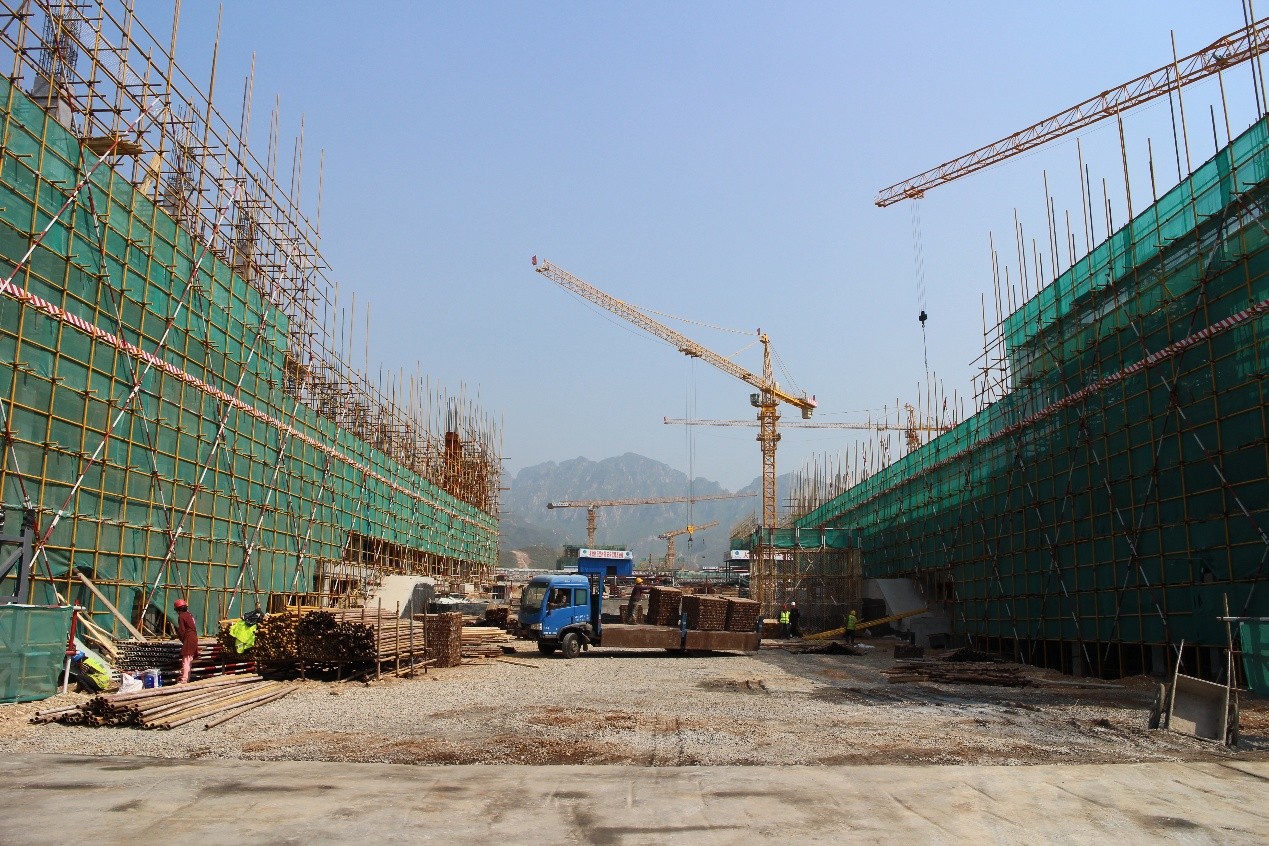

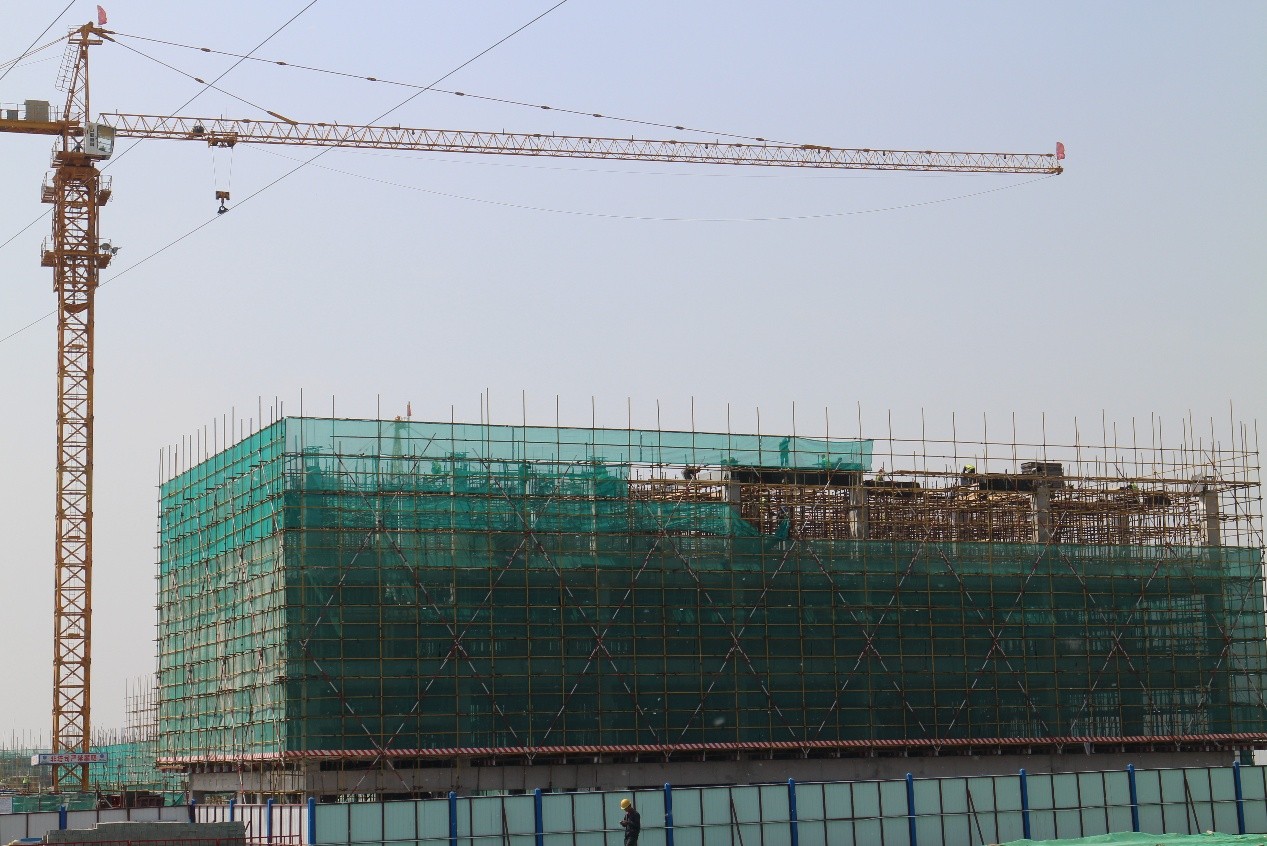

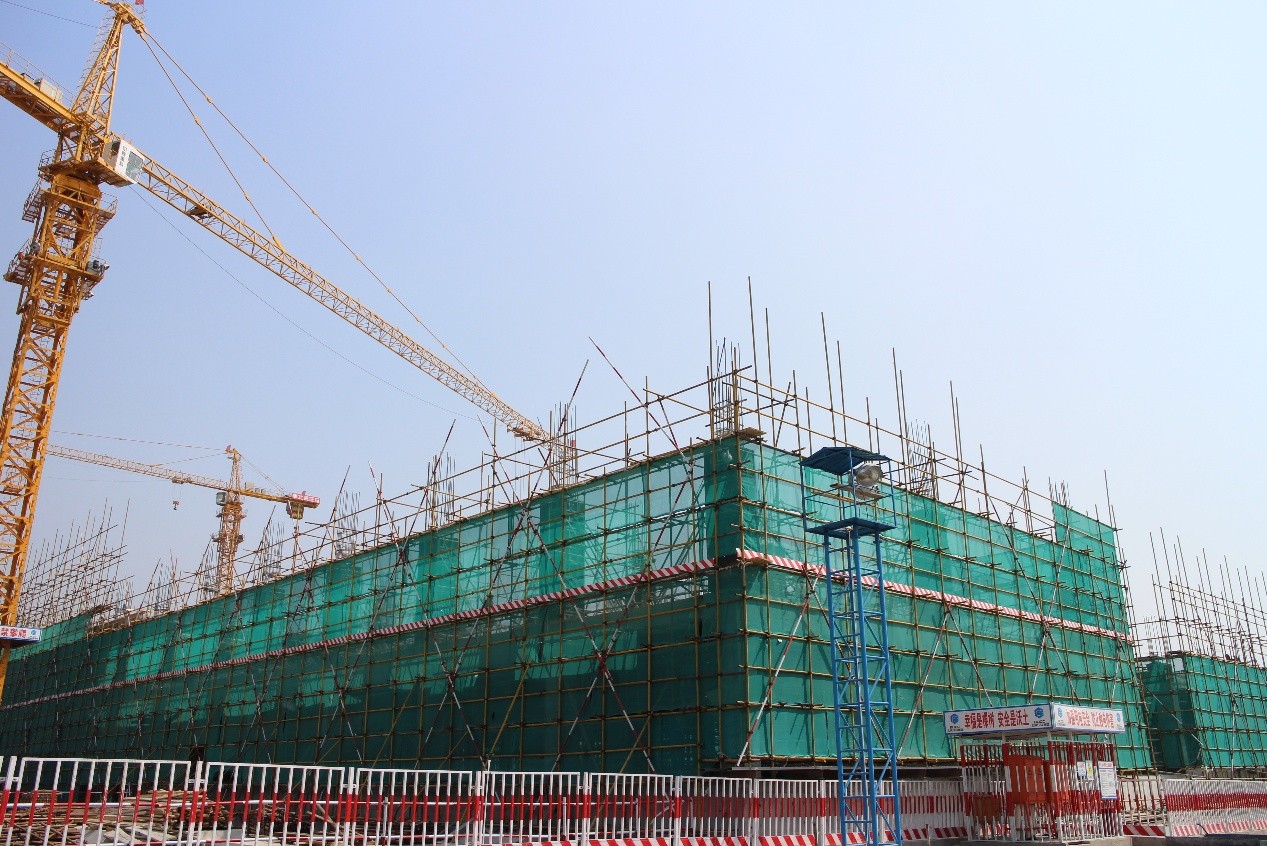

图书馆:
图书馆1段三层竖向钢筋绑扎完成;竖向结构模板安装完成;满堂架搭设完成、竖向结构混凝土浇筑完成。2段二层竖向模板安装完成;满堂架搭设完成、竖向结构混凝土浇筑完成;顶板模板安装完成;梁钢筋绑扎完成。3段一层顶板钢筋绑扎完成;混凝土浇筑完成;3段二层竖向钢筋绑扎完成;独立柱混凝土浇筑完成。4段一层顶板钢筋绑扎完成;混凝土浇筑完成;4段二层竖向钢筋绑扎完成;独立柱混凝土浇筑完成。5段一层竖向钢筋绑扎完成;结构模板安装完成;混凝土浇筑完成;满堂架搭设完成。6段一层顶板钢筋绑扎完成;混凝土浇筑完成;6段二层竖向钢筋绑扎完成;独立柱混凝土浇筑完成。地下室外墙防水施工完成,回填土完成10%。


第一教学楼:

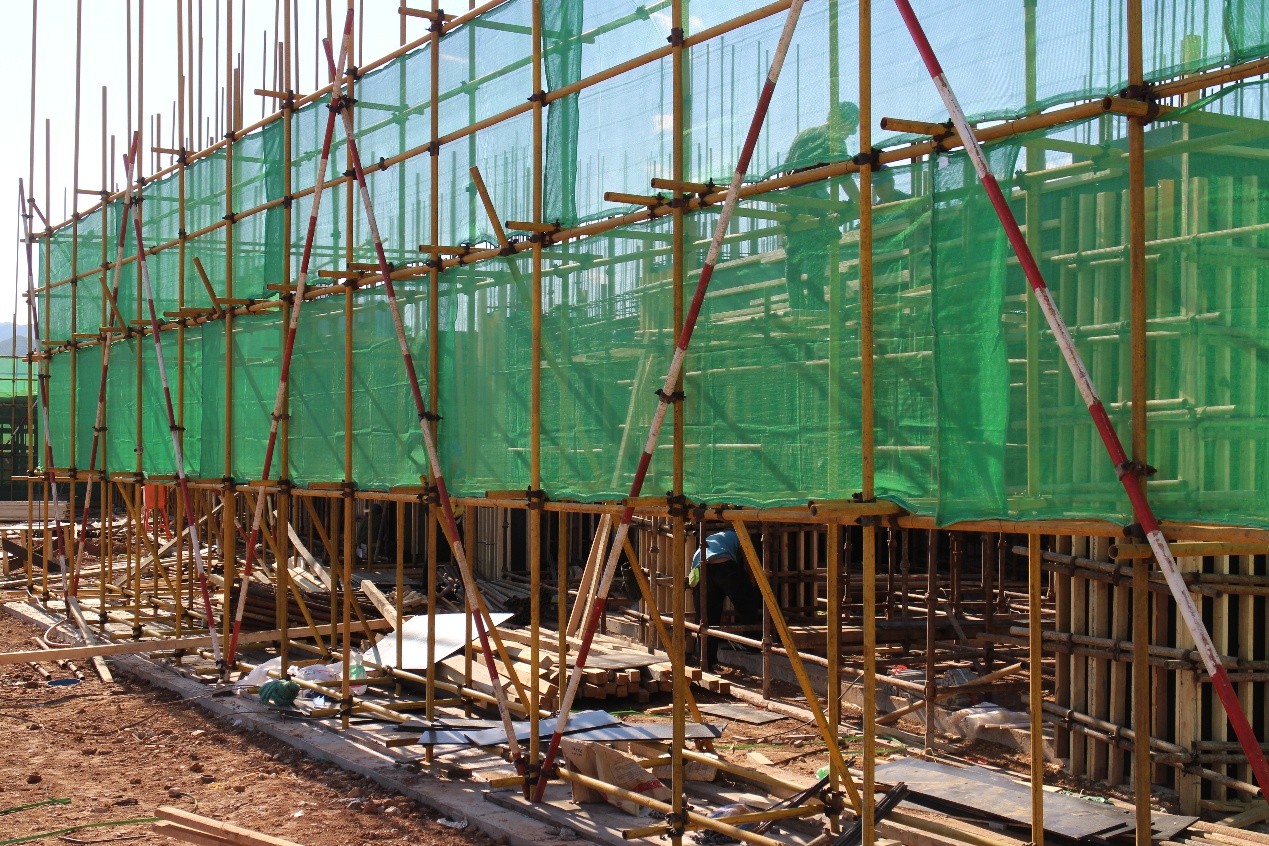

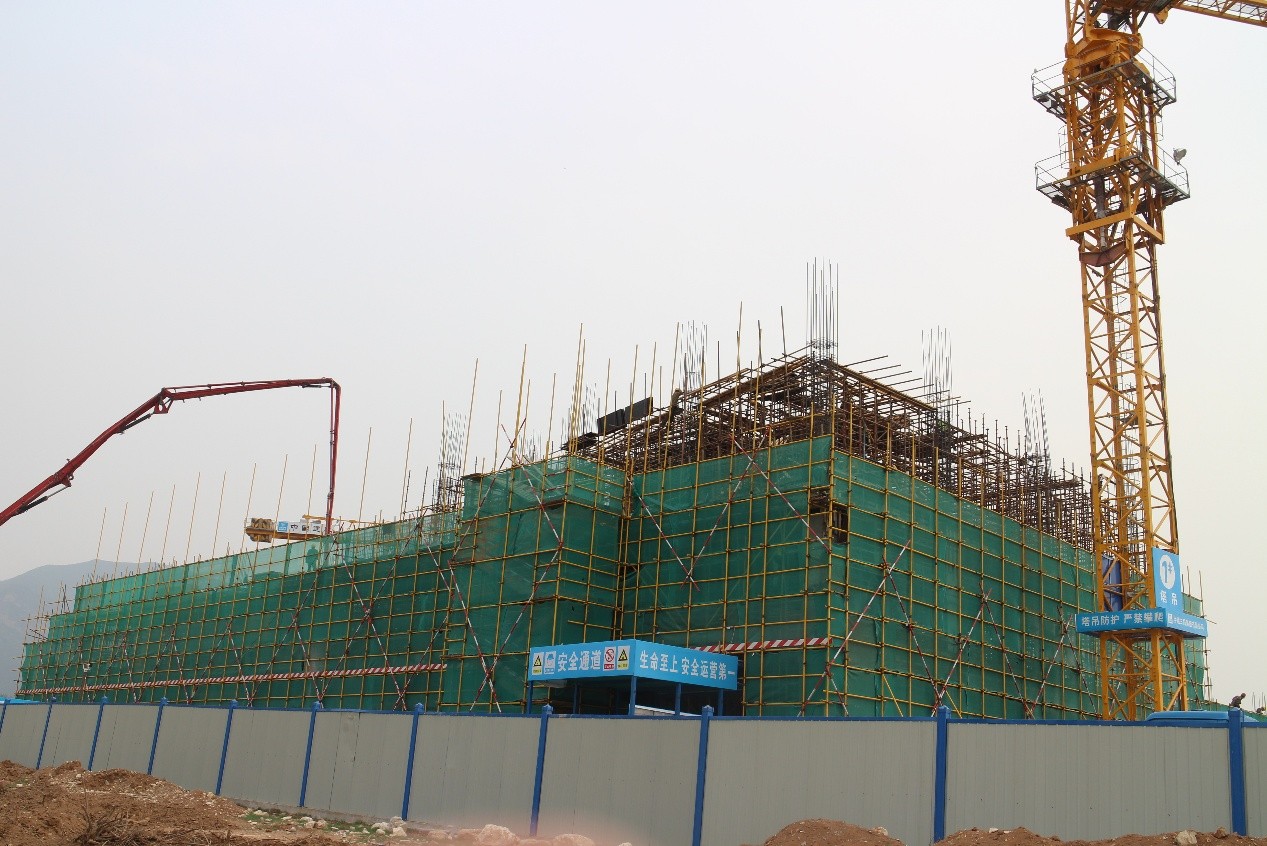

教学楼A区1段3层顶板模板正在安装;2段3层框架柱结构完成;3段2层顶板结构完成,3层框架柱钢筋绑扎完成;4段4层框架柱结构完成;5-6段4层顶板结构完成;7段4层顶板模板安装;8段4层顶板结构完成。
B区1段3层框架柱结构完成;2段2层顶板模板安装完成;3段2层顶板结构完成;4段3层顶板模板安装完成; 5段4层顶板模板安装完成;6-7段4层框架柱结构完成。

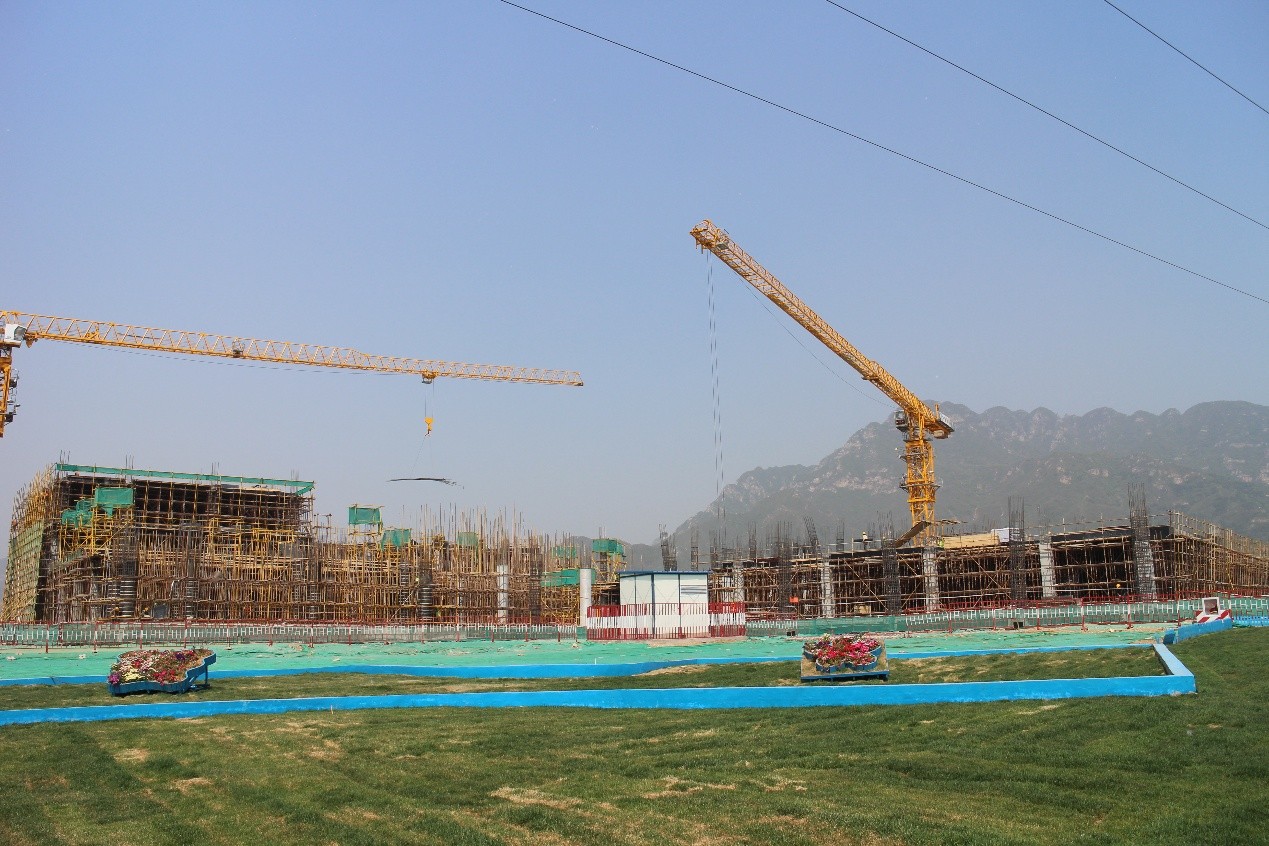

第一实验楼:

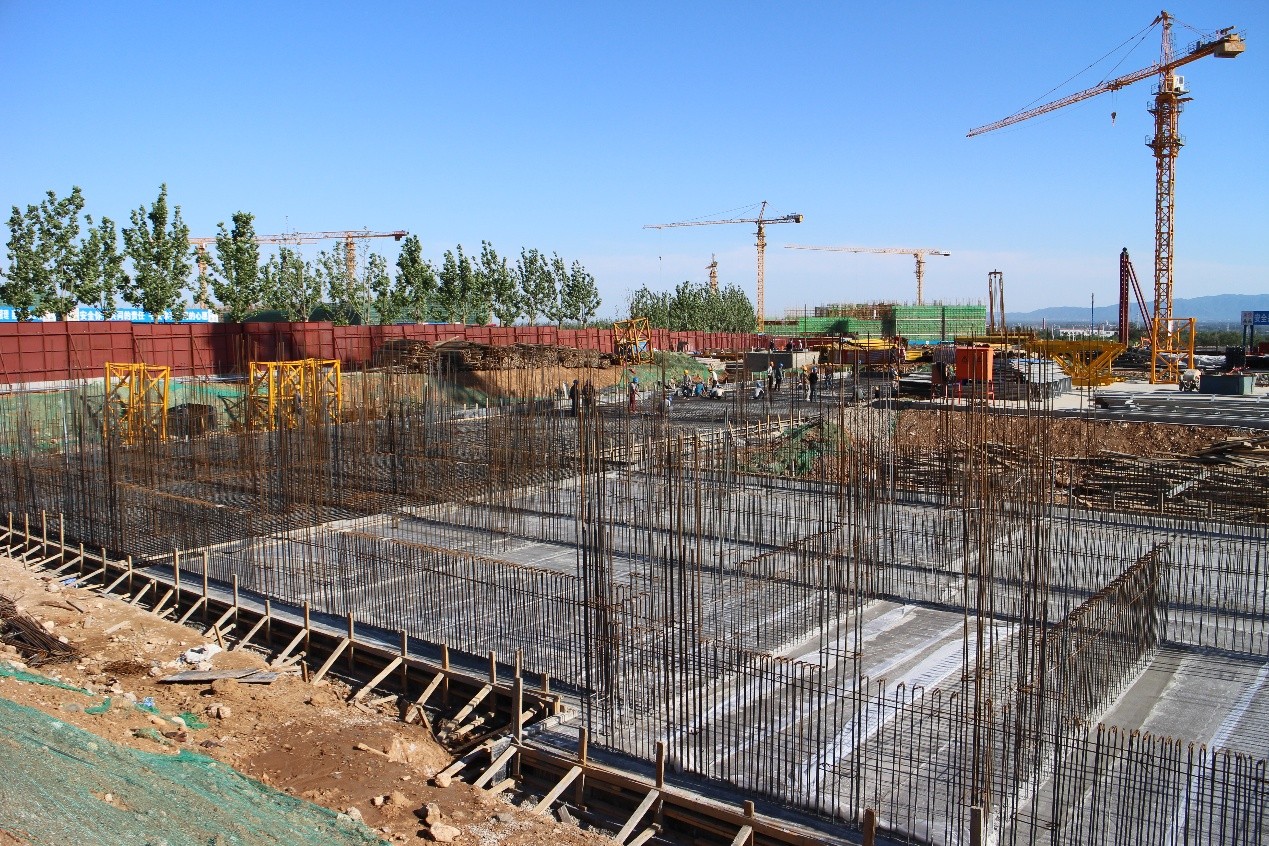

实验楼1#楼1段4层框架柱结构完成,2段3层顶板结构完成;4#楼1段2层顶板结构完成,2段2层框架柱结构完成;5#楼1段1层顶板模板安装完成,2段地下室顶板钢筋绑扎完成;6#楼1段地下室框架柱结构完成,2段基础底板结构完成。


体育馆:

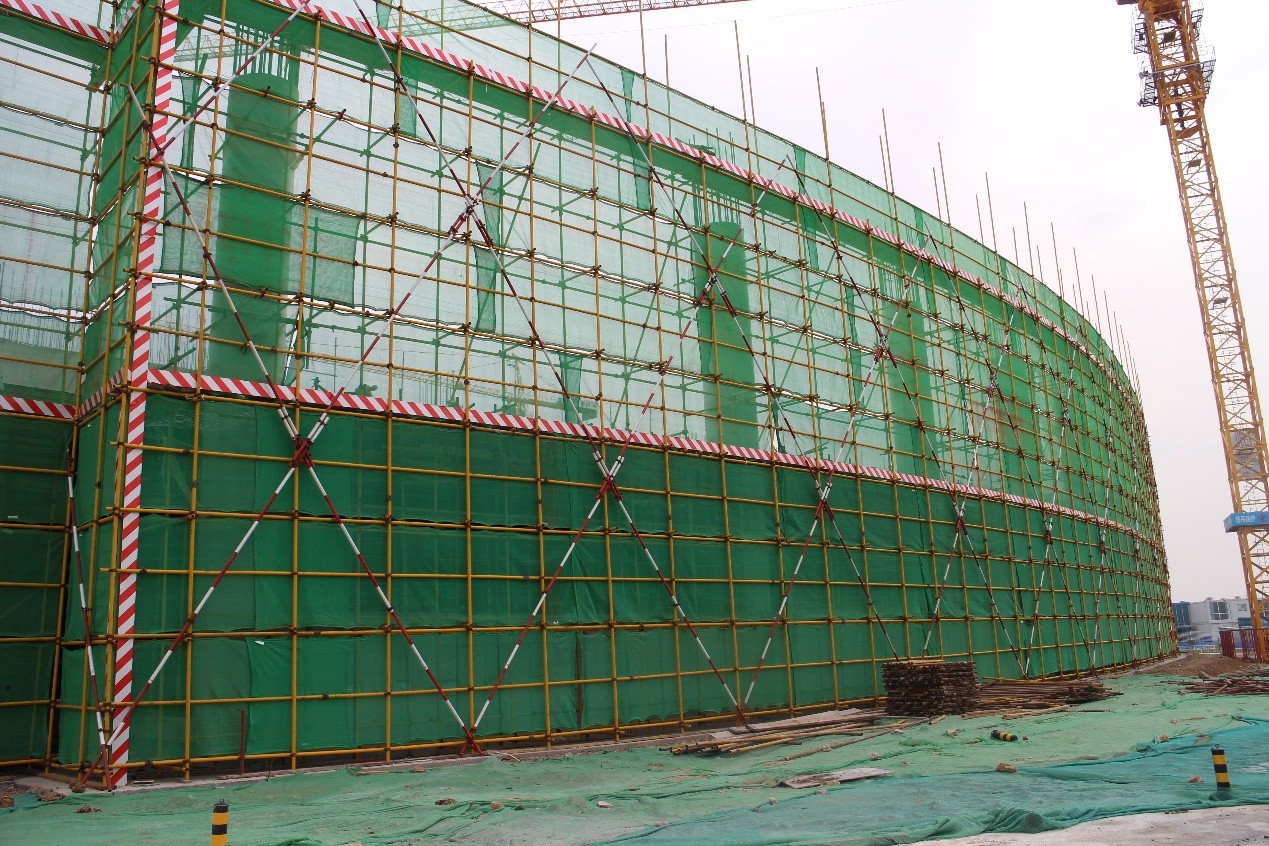

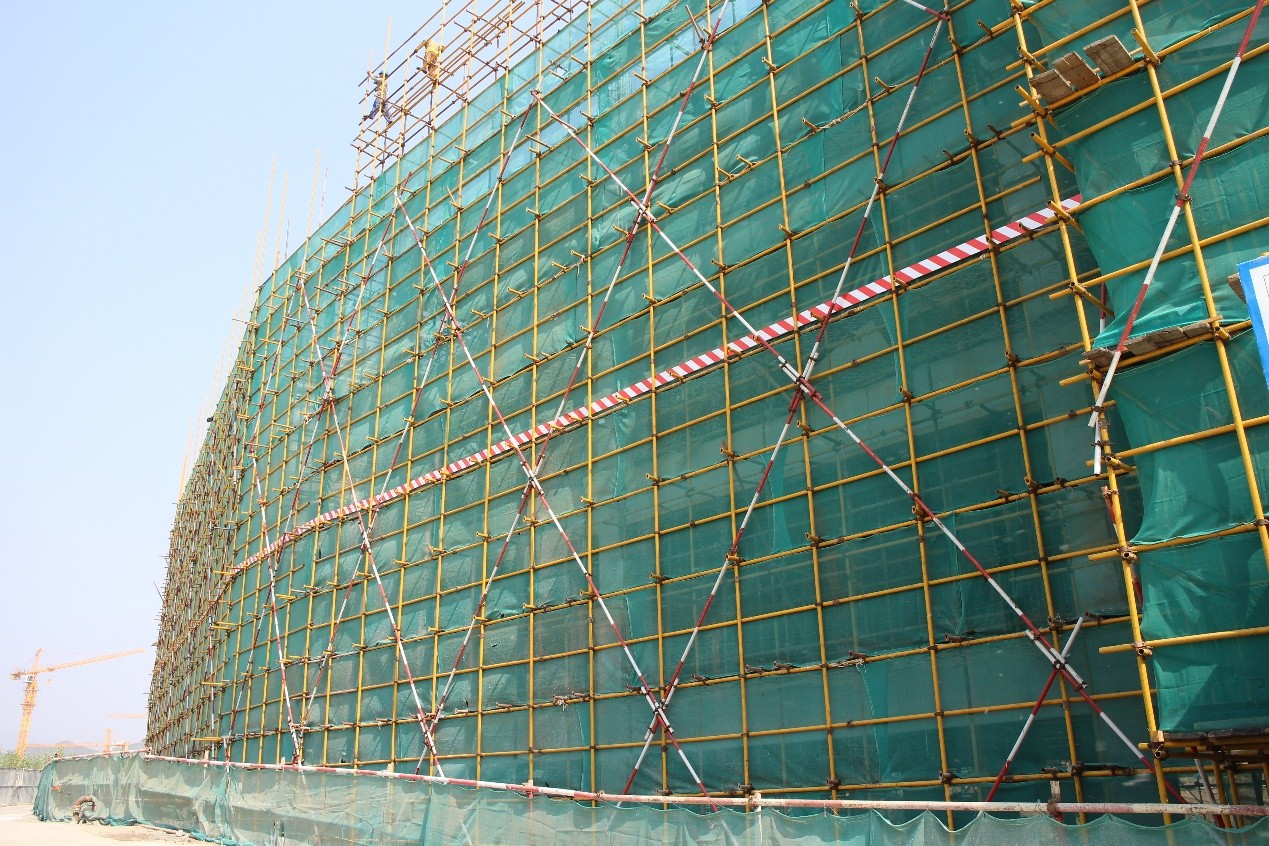

体育馆TS3、TS4段二层顶板钢筋绑扎完成、预应力锚筋安装完成。TS5、TS6段二层看台模板安装完成,梁钢筋绑扎完成。TS7、TS8段二层看台架体、模板安装完成。TS9、TS10段非高架区二层竖向浇筑完成,高架支模区域模板安装完成、梁钢筋绑扎完成50%。


学生公寓一期:
学生公寓1#楼1-2段、3-4段墙体砼浇筑完成;2#楼柱锤夯扩水泥桩除1-98桩进行开挖换填处理外,其余全部完成;3#楼垫层浇筑完成;3#楼补桩、地基静载检测完成;4#楼清理桩间土完成;5#楼水泥桩完成30%;6#楼褥垫层、垫层完成;7#楼CFG桩实际完成360根。
