【单体工程】项目施工进展系列报道(十二)

发布日期:2016-06-19

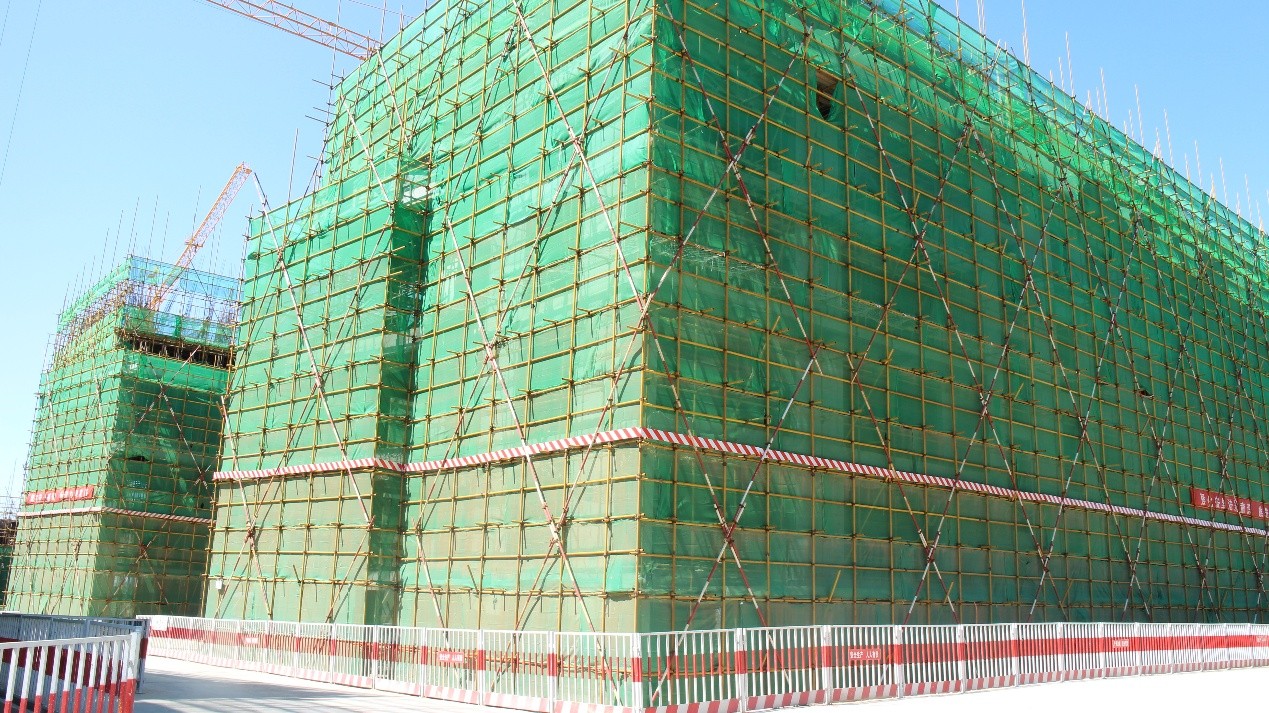

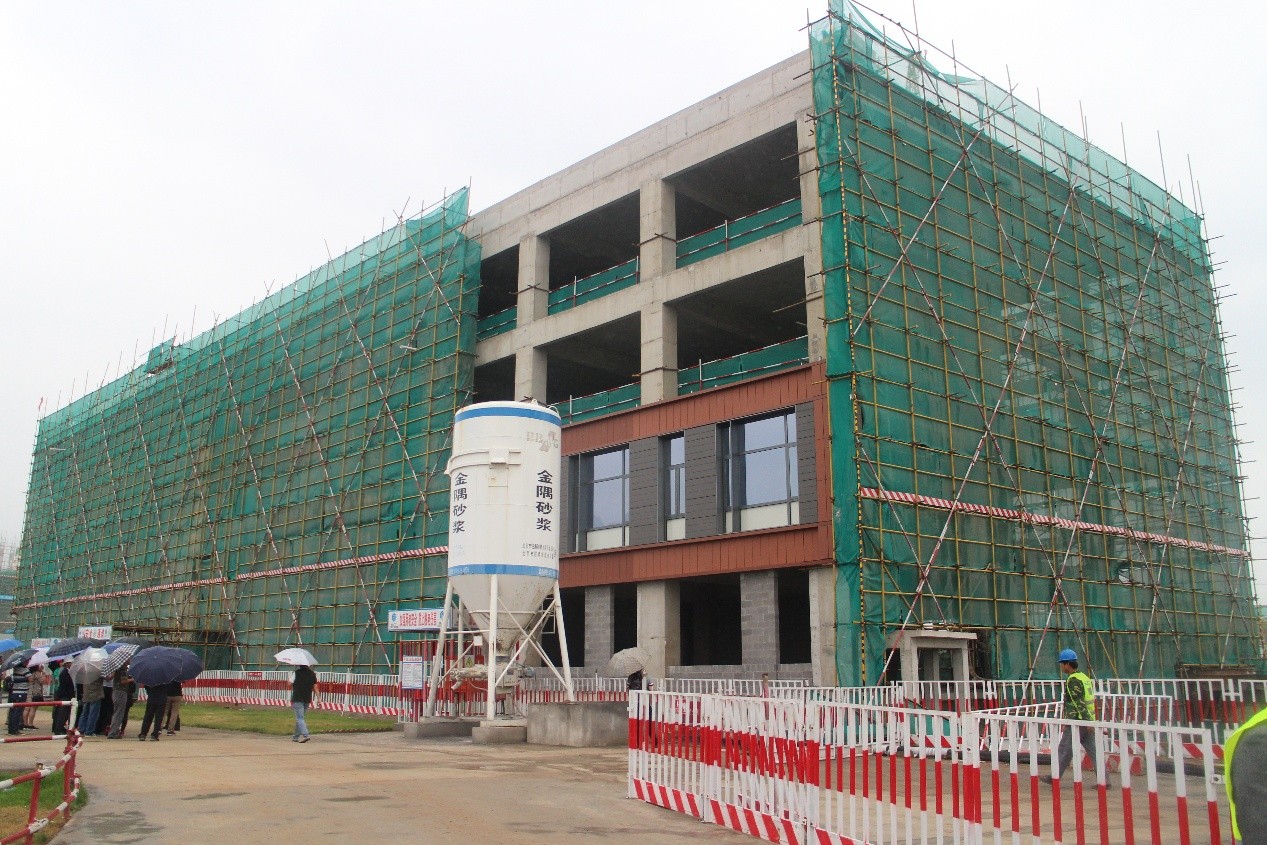

图书馆:
       图书馆1段五层顶板钢筋绑扎完成;2段四层独立柱浇筑完成,顶板、梁模板安装完成;3段四层梁钢筋绑扎完成;4段四层顶板浇筑完成,五层放线完成;5段四层竖向钢筋模板安装,满堂架搭设70%;6段四层竖向钢筋模板安装,满堂架搭设完成。

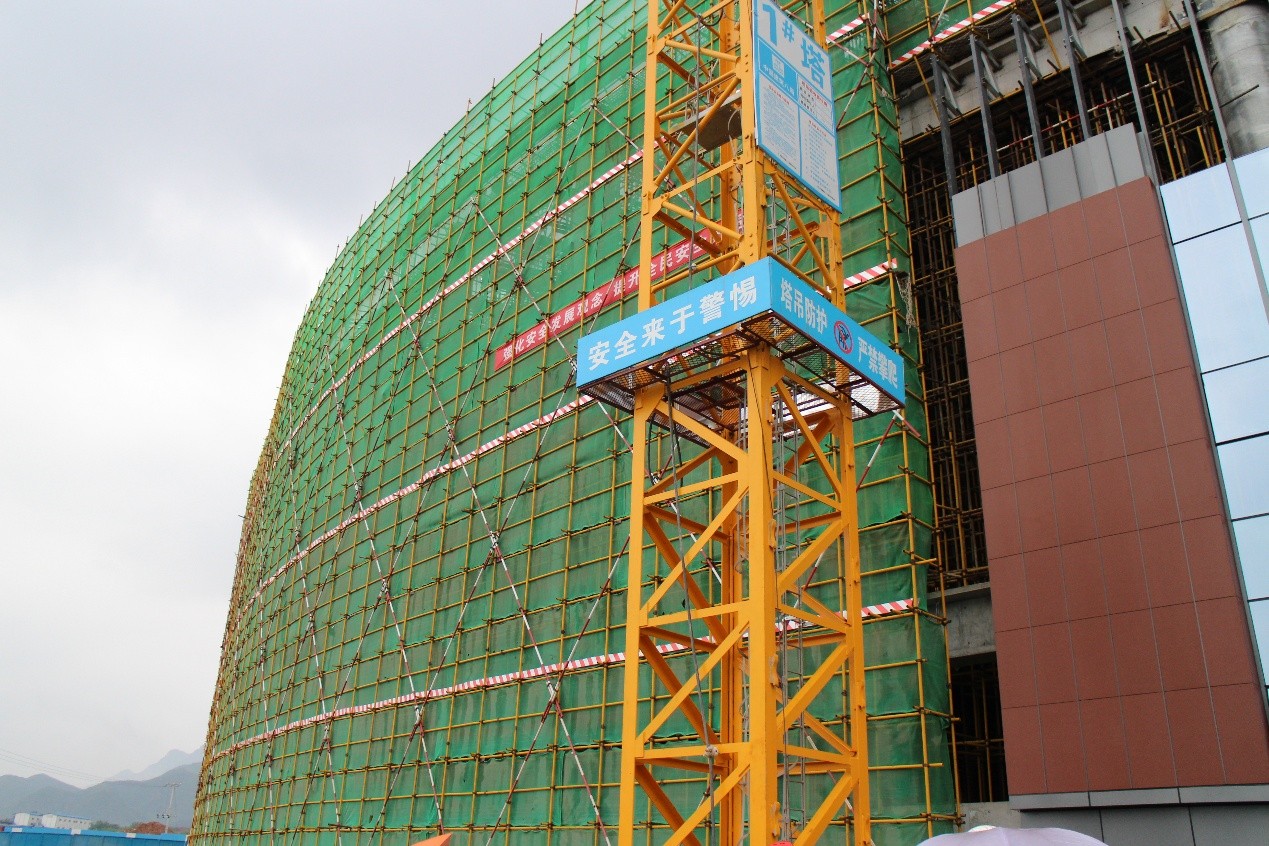

 第一教学楼:
        第一教学楼A区样板间二次结构砌筑正在施工;1-4段屋面女儿墙、设备基础支模浇筑;2-4段温度后浇带清理浇筑完成。
        第一教学楼B区首层拉梁内房心回填土正在施工;1-4段屋面女儿墙模板、混凝土浇筑完成;2段顶板钢筋绑扎浇筑完成。




第一实验楼:

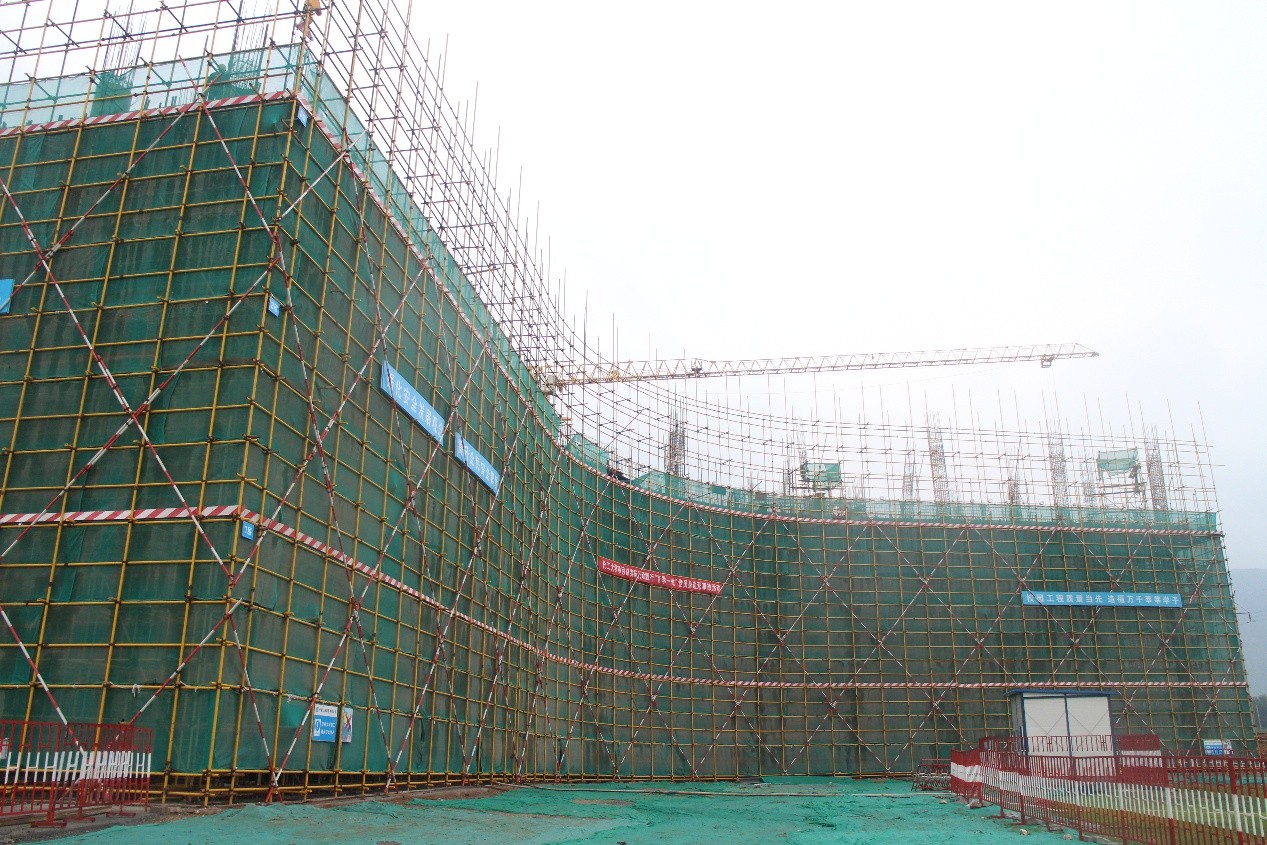

     第一实验楼1#楼首层进行二次结构浇筑施工,地下外墙防水及肥槽回填正在施工,地下室车库进行房心回填,地下室后浇带浇筑完成;4#楼肥槽回填土正在施工,首层二次结构样板墙施工,地下室后浇带浇筑完成;5#楼进行地下外墙防水施工和肥槽回填土施工;6#楼进行地下外墙防水施工;实验楼幕墙样板完成。

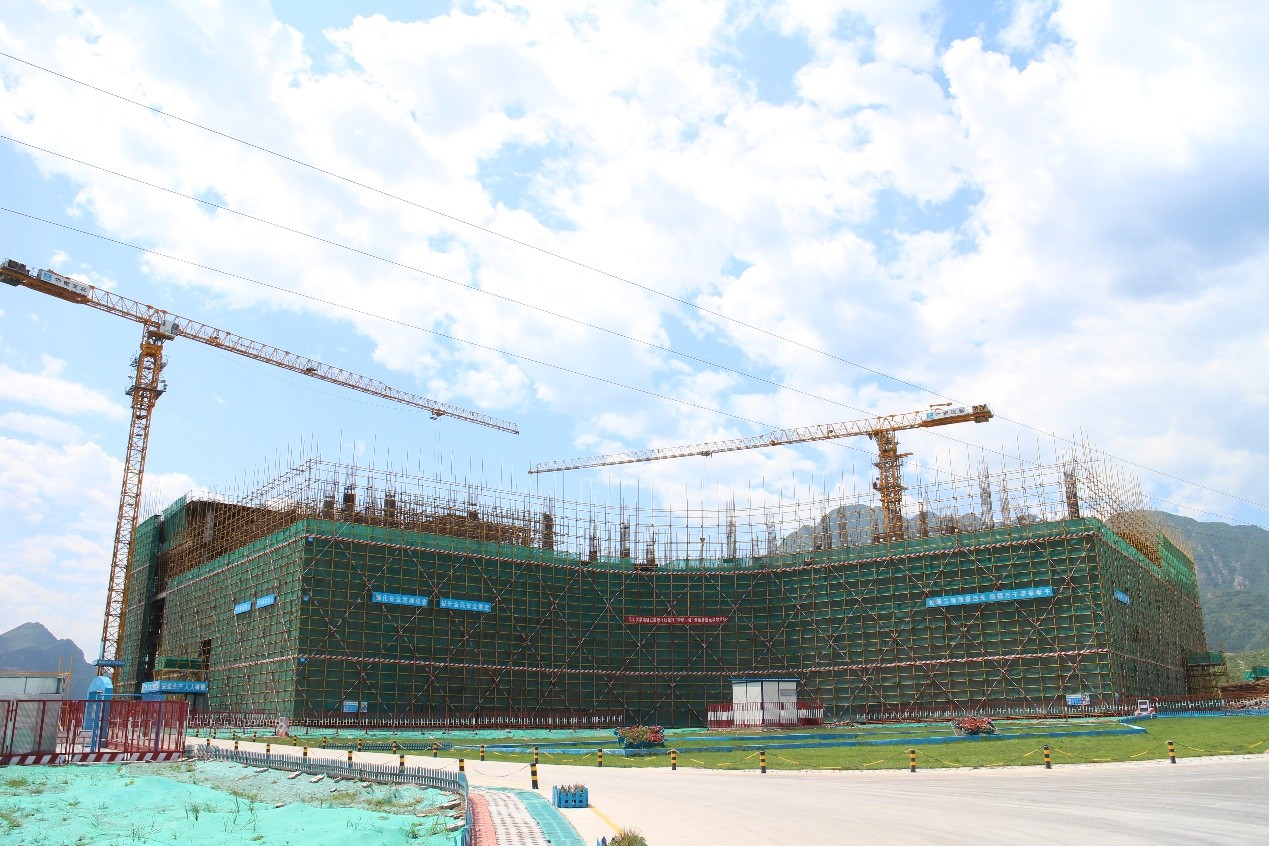

体育馆:

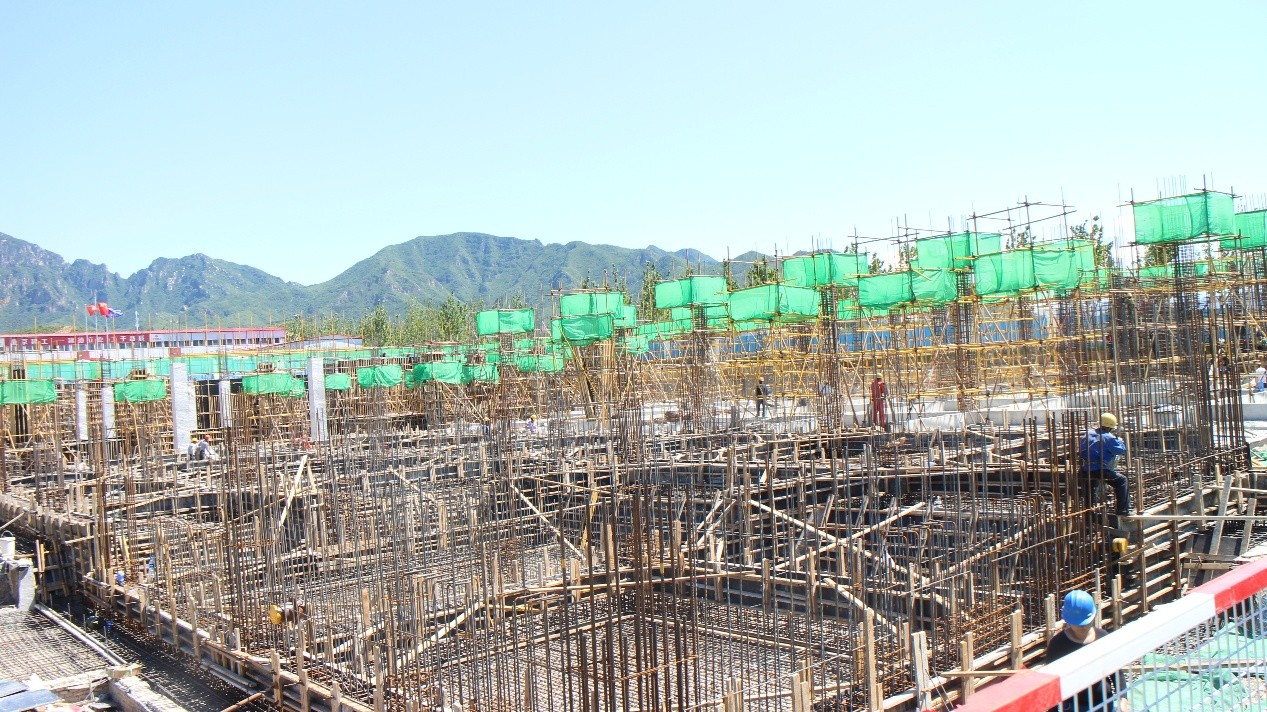

       体育馆TS1、TS2四层顶板模板安装完成,梁钢筋绑扎完成50% ;TS3、TS4高架模板安装完成,梁钢筋绑扎完成50%;TS9、TS10段三层顶板浇筑完成,四层竖向钢筋绑扎完成,混凝土浇筑完成30%

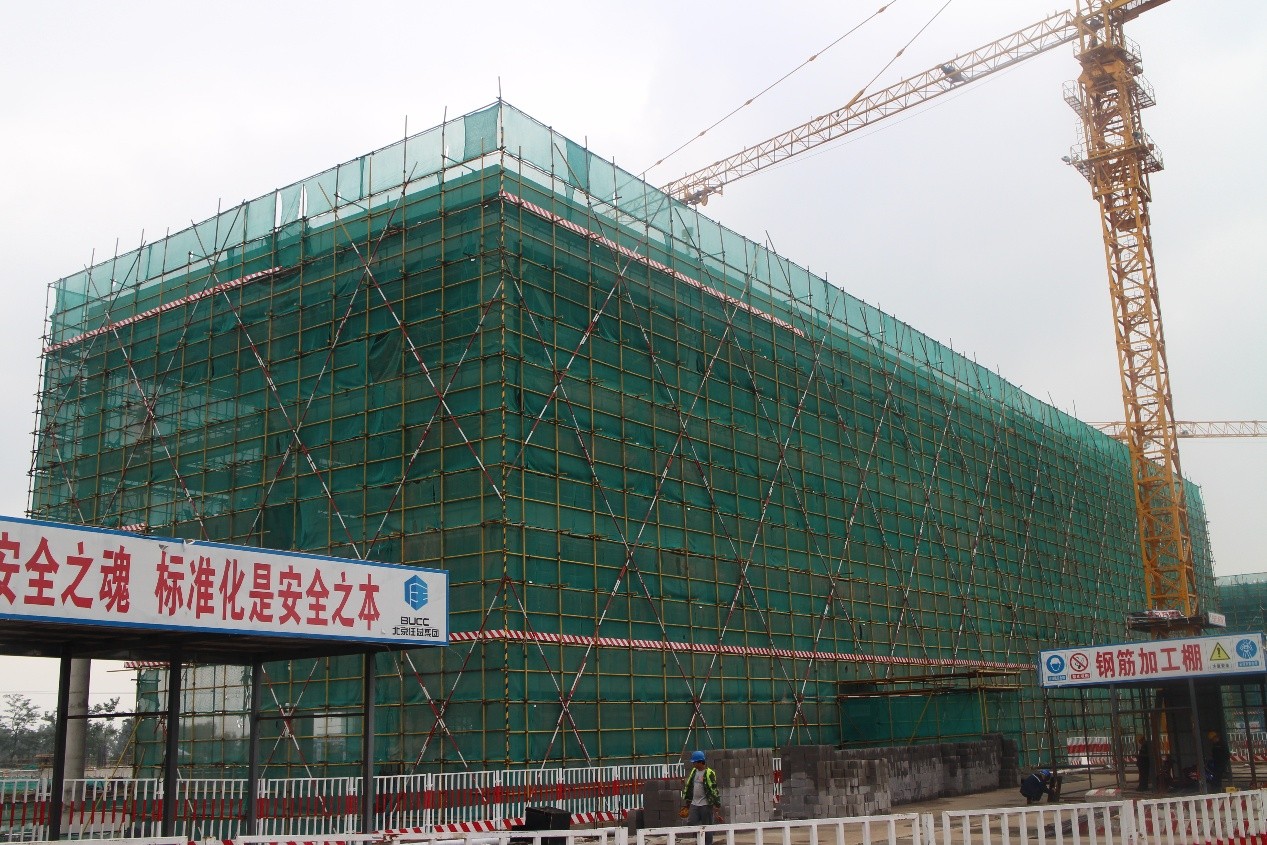

学生公寓一期及后勤服务楼:

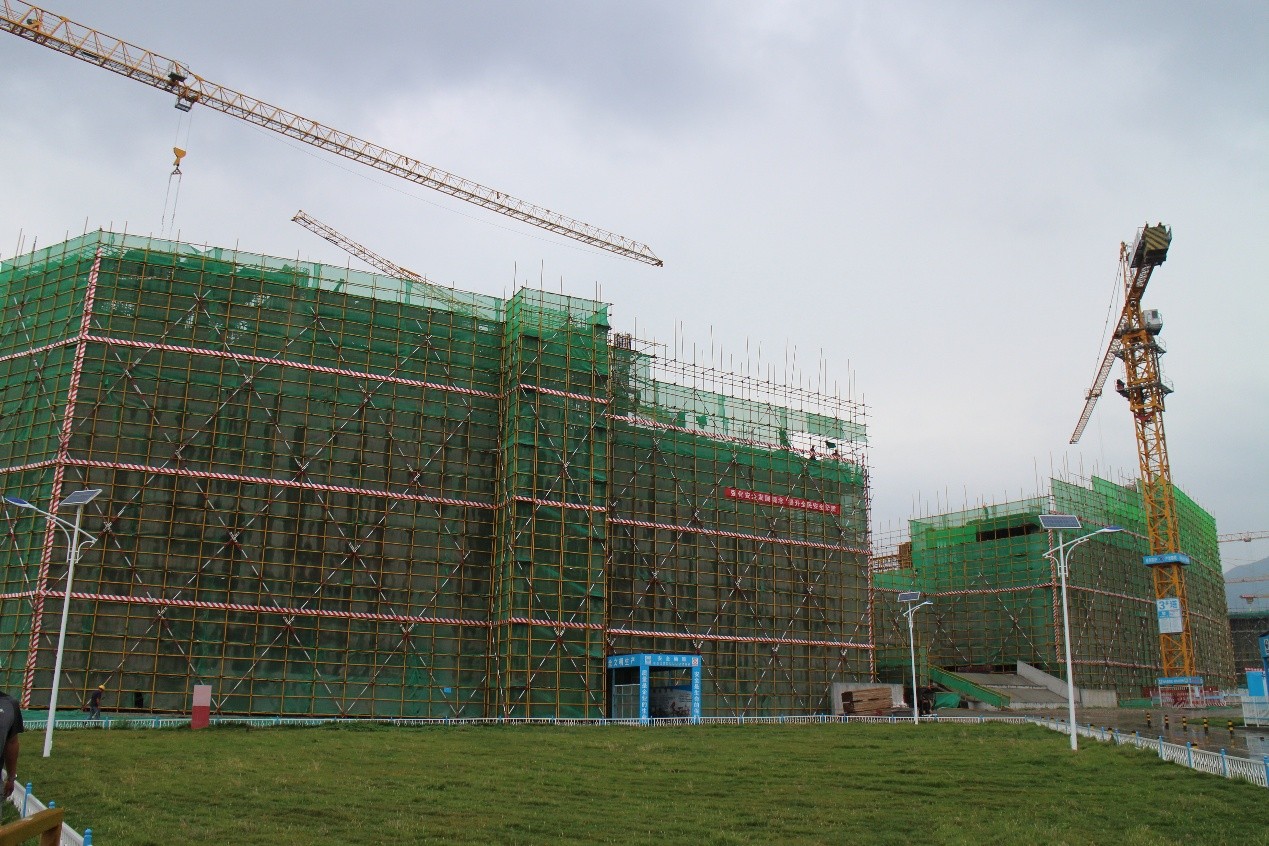

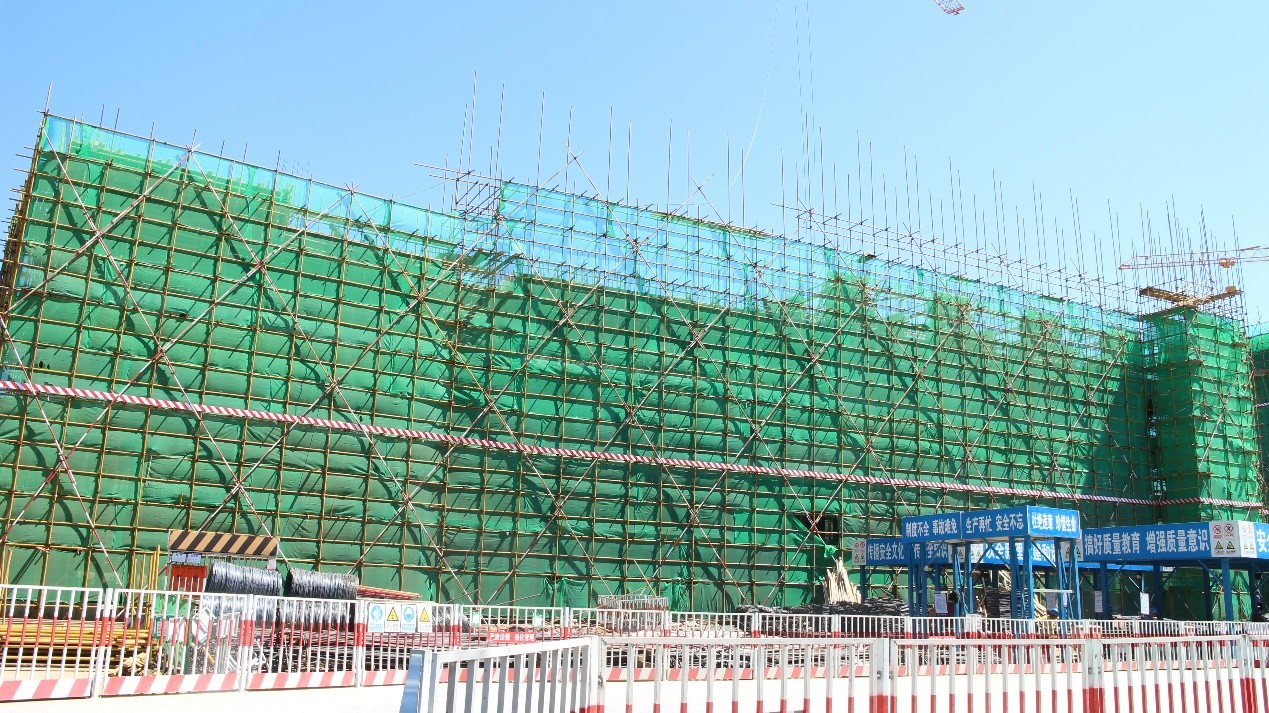

       学生公寓1#楼西北段四层顶板混凝土完成,西南段四层墙柱钢筋绑扎完成,北段三层顶板钢筋绑扎,南段三层墙柱、顶板支模板;2#楼正负零以下结构混凝土完成;3#楼回填土完成,东侧首层顶板钢筋完成,西侧首层墙柱钢筋完成;4#楼回填土完成,北段首层混凝土完成;南段、东北段、东南段首层钢筋完成;5#楼复合载体桩完成; 6#楼西段四层顶板模板完成,东段三层墙柱钢筋施工;7#楼基础垫层完成,目前北侧西侧基础筏板钢筋绑扎。
       后勤服务楼西段首层顶板支模完成;东段首层钢筋完成。

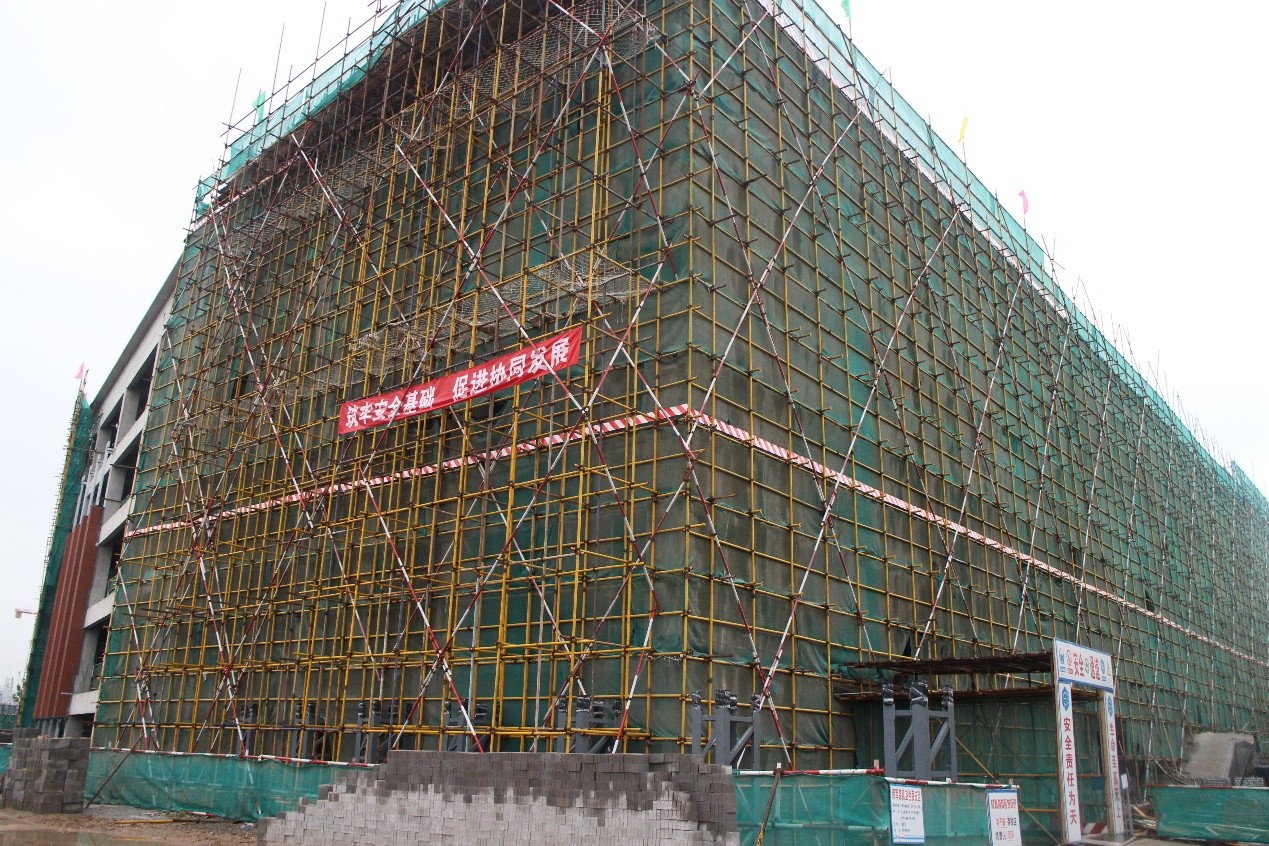

第一食堂、锅炉房及青年教师公寓:

       第一食堂1段模板拆除完成,地下一层满堂架搭设完成30%,2段基础模板安装完成,基础混凝土浇筑完成,3段基础模板安装完成,4段防水及防水保护层完成。
       青年教师公寓平面垫层完成,A座防水施工完成,F座FX-1,车库CK5防水保护层完成60% ,E座垫层坡面完成80%。

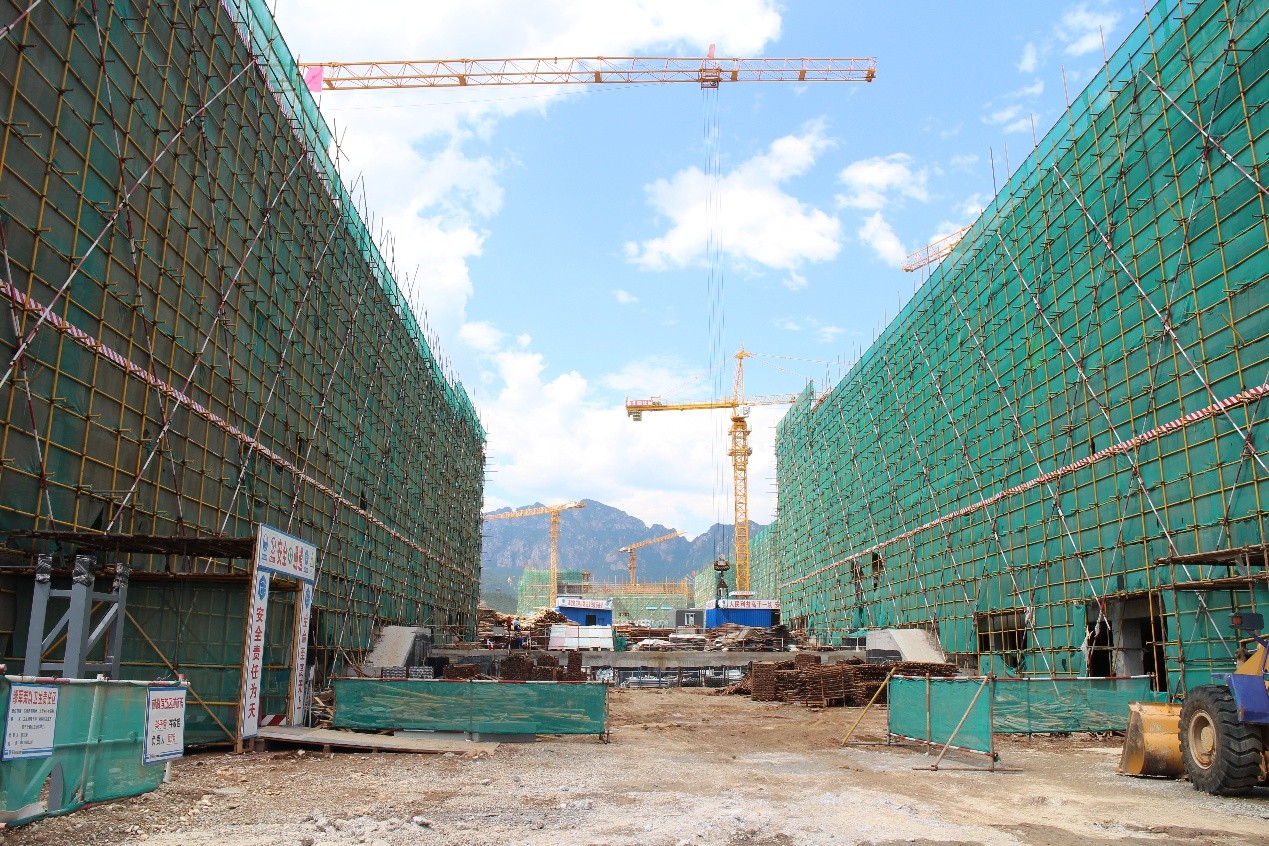

       锅炉房打桩完成200根。
