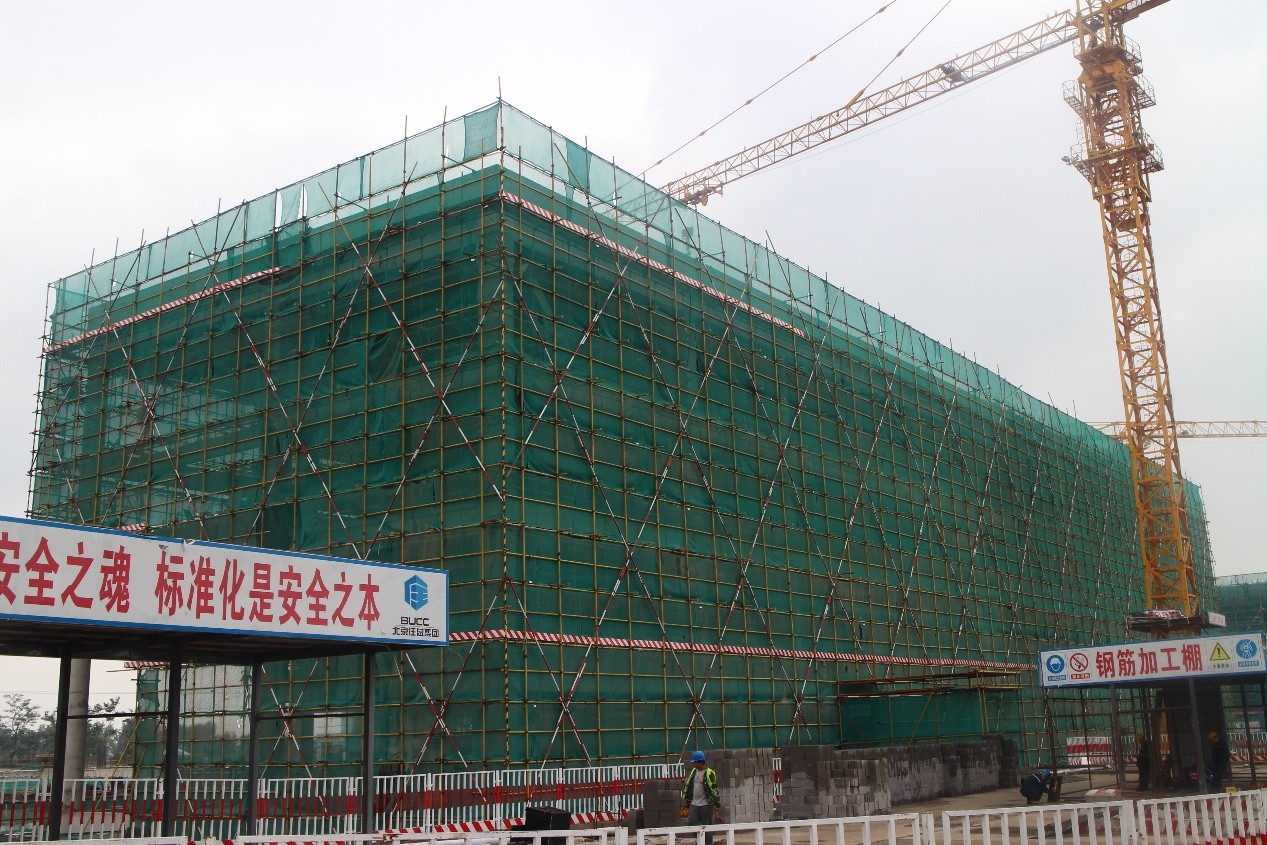

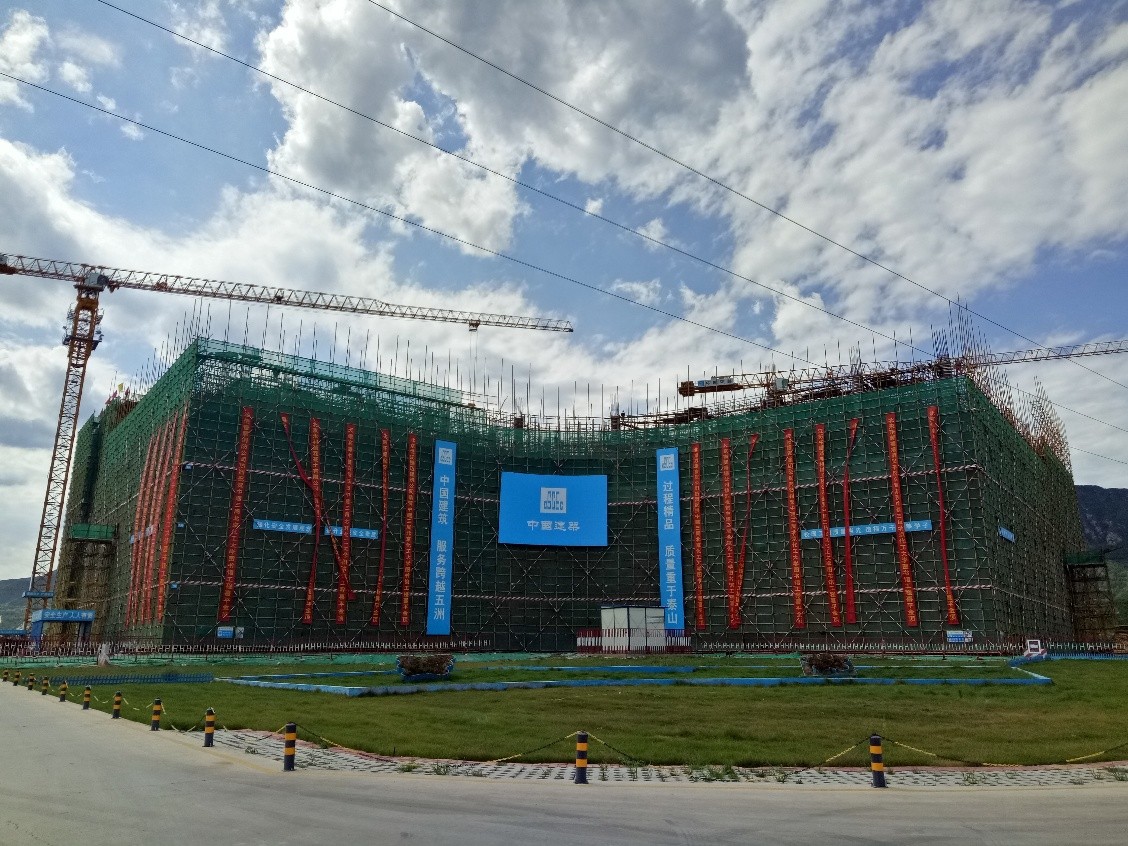

图书馆:
图书馆1段六层顶板浇筑砼完成;2段五层顶板梁模板安装;3段五层顶板钢筋绑扎;4段六层竖向结构钢筋绑扎;5段五层竖向结构模板安装,满堂架搭设;6段五层竖向结构浇筑砼完成,顶板梁模板安装。
第一教学楼:

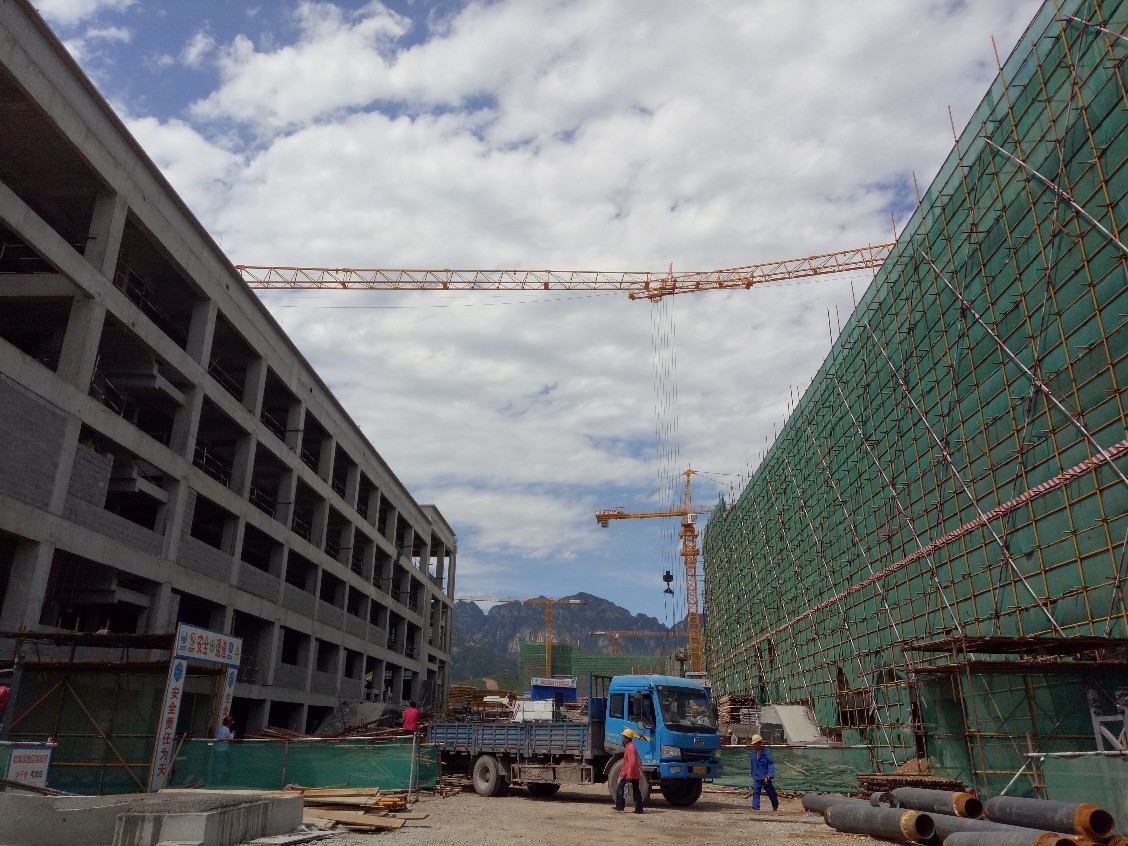

第一教学楼A区、B区首层拉梁内房心回填土施工、整平,阶梯教室拉梁内回填土施工;2层二次结构砌筑施工。B区主体结构后浇带清理、隐蔽、浇筑,框架柱钢筋水泥浆甩毛防锈处理。

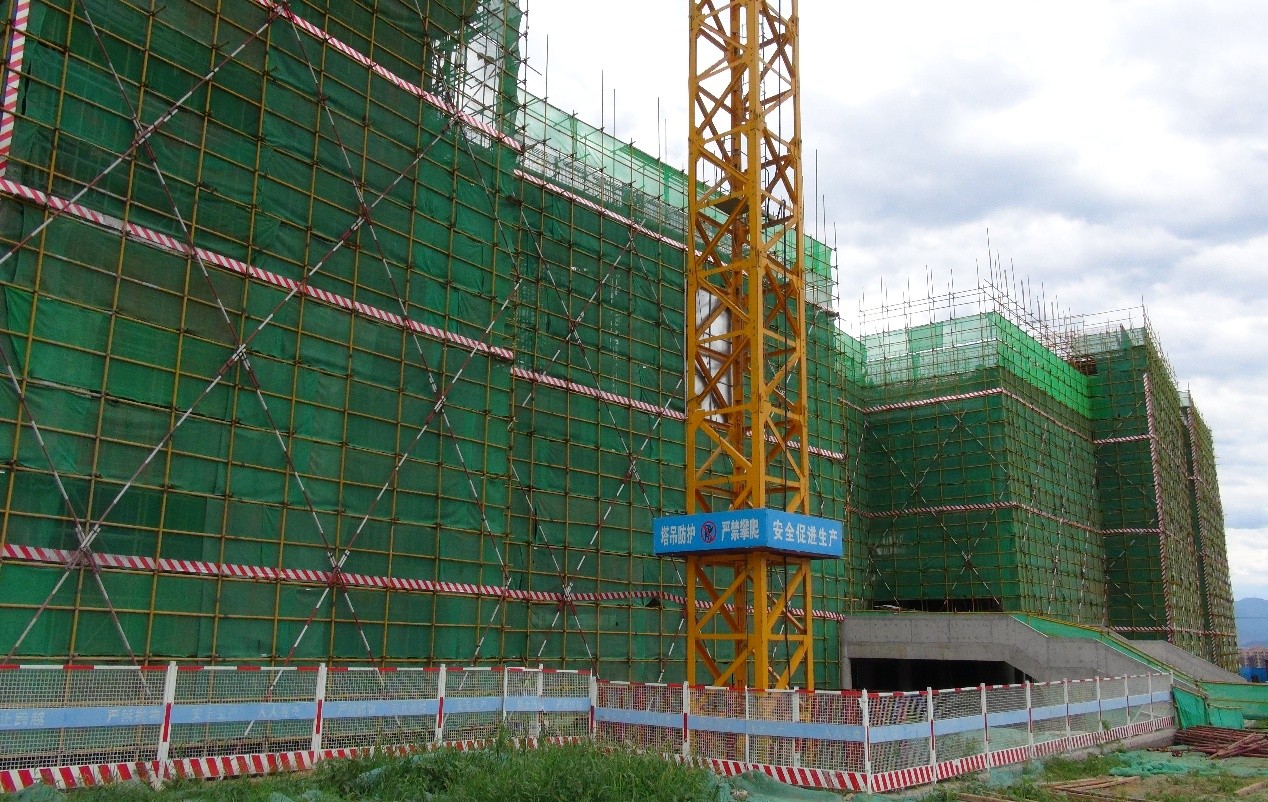

学生公寓一期及后勤服务楼:
学生公寓1#楼北段、西北段、西南段7层墙柱模板施工,南段7层墙柱钢筋绑扎;2# 楼北段4层顶板模板施工,西北段3层顶板钢筋绑扎,西南段4层墙柱钢筋绑扎,南段3层顶板混凝土完成;3#楼东段六层顶板模板施工,西段六层墙柱模板施工;4#楼北段5层顶板浇混凝土,东北段5层墙柱模板,东南段5层顶板混凝土养护,南段5层墙柱模板施工;5#楼北段、东北段±0以下混凝土养护,东南段±0以下墙柱模板,准备浇混凝土,南段±0以下混凝土拆模;6#楼顶板电梯部位混凝土未浇筑,结构验收准备;7#楼北段、西北段首层墙柱模板施工,西南段、南段首层墙柱钢筋施工。

第一食堂、锅炉房及青年教师公寓:
第一食堂1段地下一层墙体模板拆除完成,满堂架搭设完成30%;2段地下一层墙柱模板安装完成;3段地下一层框架柱模板安装完成,满堂架搭设完成90%;4段基础底板混凝土浇筑完成,地下一层墙柱钢筋绑扎完成。
青年教师公寓F-2段基础底板混凝土浇筑完成,B-2座防水施工完成,E座防水保护层完成,CK-4防水完成,车库CK5段、CK6段基础底板混凝土浇筑完成。
锅炉房打桩完成500根。

图书馆1段六层顶板浇筑砼完成;2段五层顶板梁模板安装;3段五层顶板钢筋绑扎;4段六层竖向结构钢筋绑扎;5段五层竖向结构模板安装,满堂架搭设;6段五层竖向结构浇筑砼完成,顶板梁模板安装。


第一教学楼:
第一教学楼A区、B区首层拉梁内房心回填土施工、整平,阶梯教室拉梁内回填土施工;2层二次结构砌筑施工。B区主体结构后浇带清理、隐蔽、浇筑,框架柱钢筋水泥浆甩毛防锈处理。

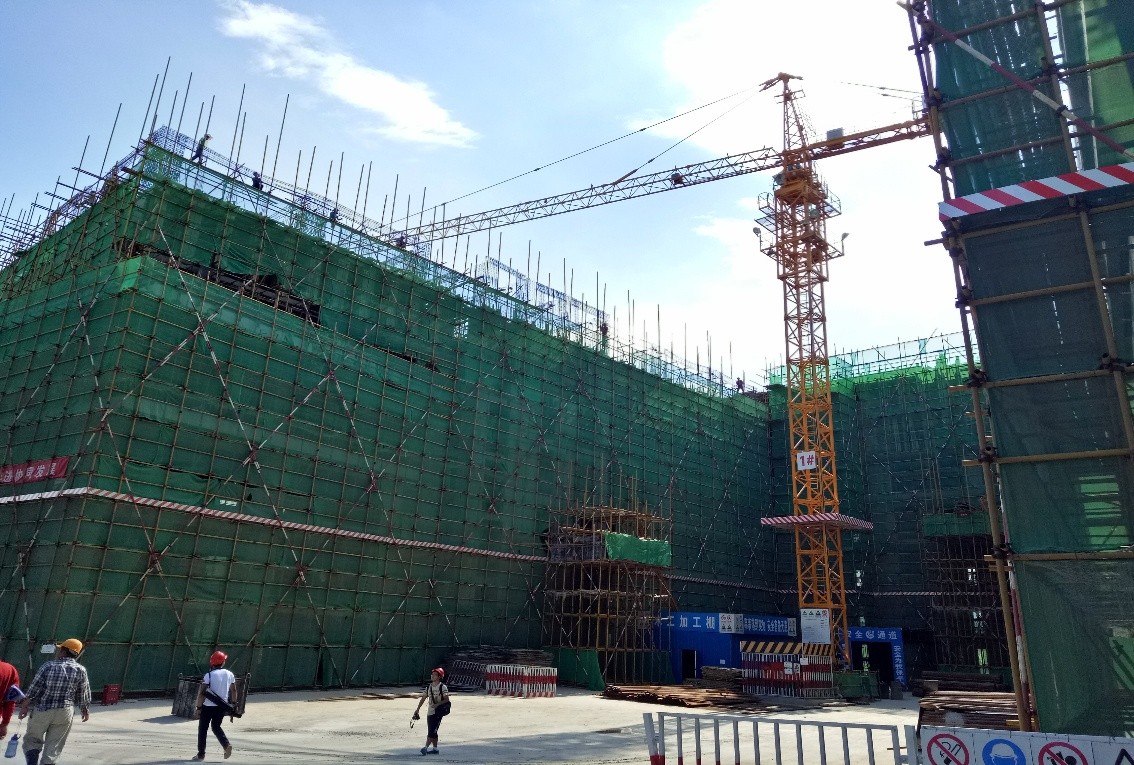

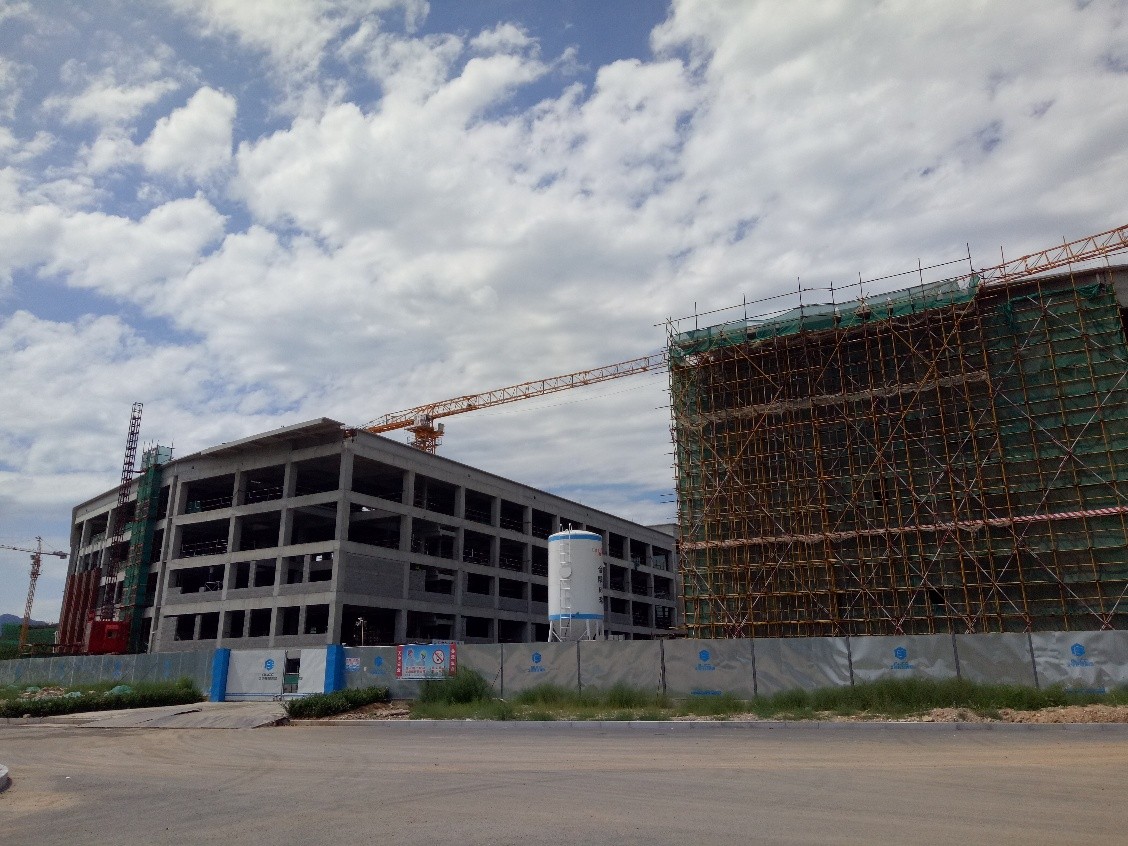

第一实验楼:
第一实验楼1#楼2-3层进行二次结构砌筑施工,东侧肥槽回填基本完成,地下室房心回填土施工完成;4#楼1-2层二次结构砌筑施工,地下室房心回填土施工,东侧肥槽回填土施工完成50%;5#楼地下外墙肥槽回填施工;6#楼地下室外墙防水层施工基本完成,肥槽回填土大面施工。
第一实验楼1#楼2-3层进行二次结构砌筑施工,东侧肥槽回填基本完成,地下室房心回填土施工完成;4#楼1-2层二次结构砌筑施工,地下室房心回填土施工,东侧肥槽回填土施工完成50%;5#楼地下外墙肥槽回填施工;6#楼地下室外墙防水层施工基本完成,肥槽回填土大面施工。

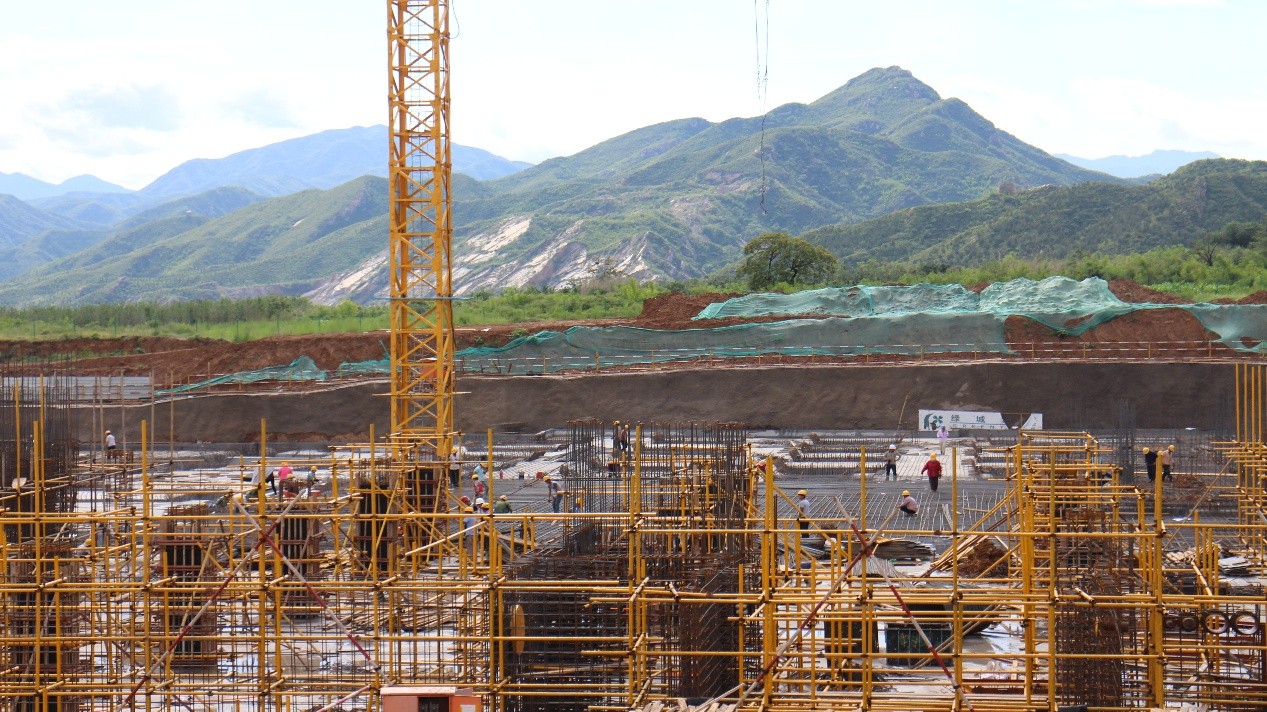

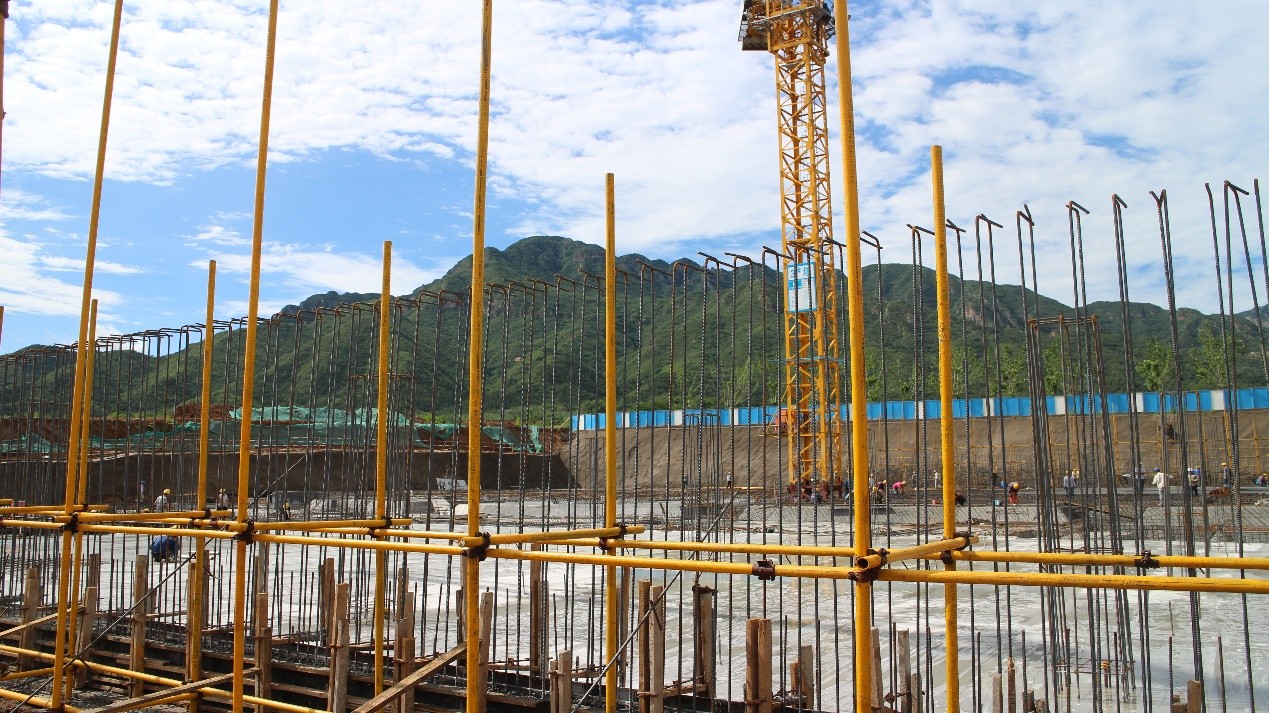

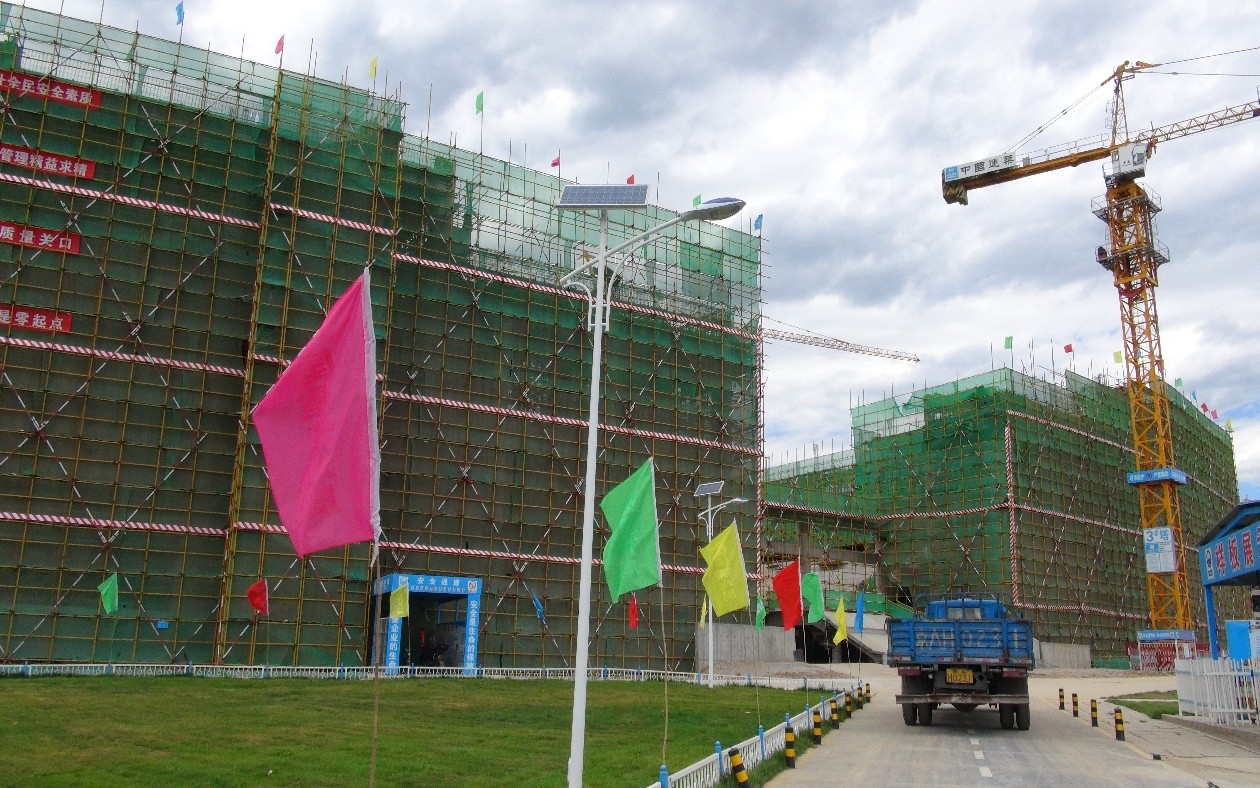

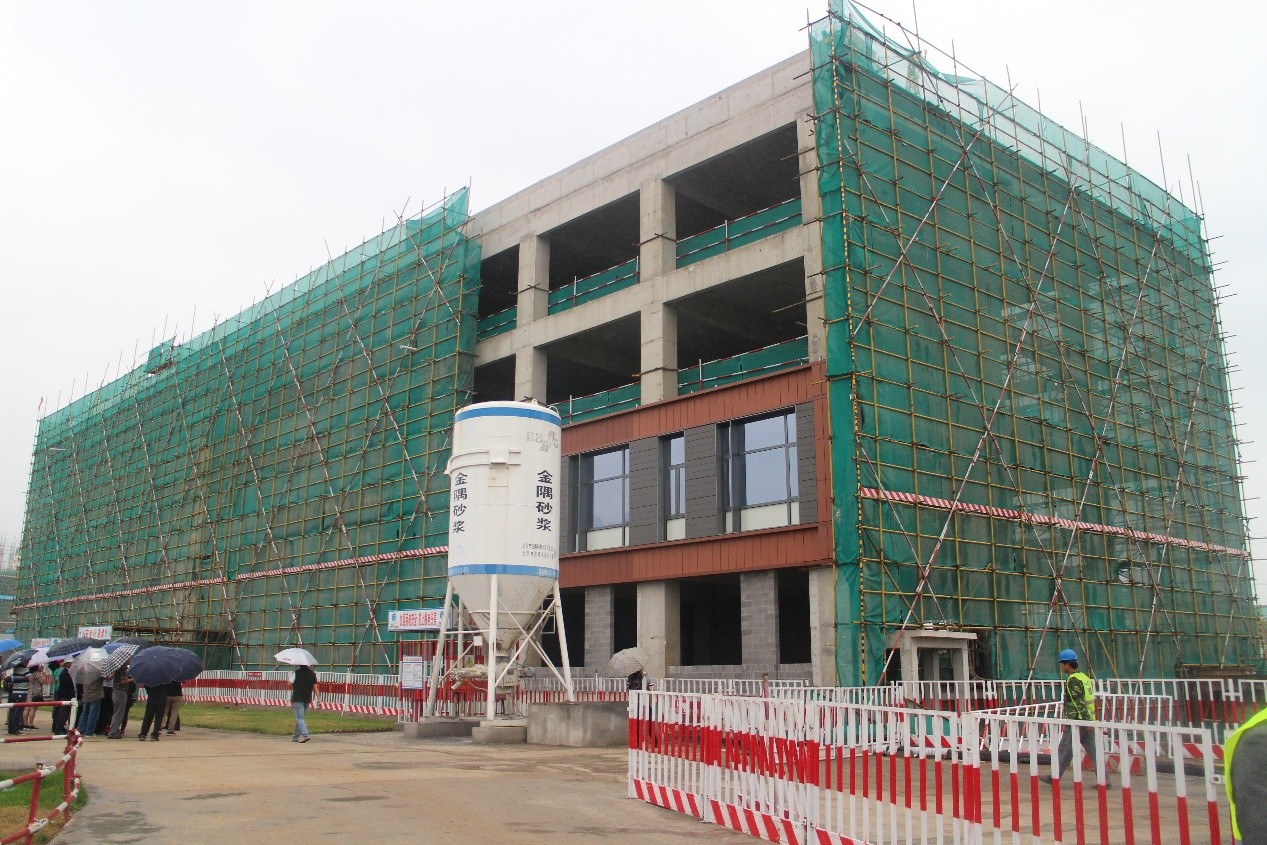

体育馆:
体育馆TS1、TS3四层顶板混凝土浇筑完成,屋面女儿墙及设备基础浇筑完成;TS2、TS4四层顶板混凝土浇筑完成,屋面女儿墙及设备基础浇筑完成;TS9、TS10四层顶板混凝土浇筑完成。
体育馆TS1、TS3四层顶板混凝土浇筑完成,屋面女儿墙及设备基础浇筑完成;TS2、TS4四层顶板混凝土浇筑完成,屋面女儿墙及设备基础浇筑完成;TS9、TS10四层顶板混凝土浇筑完成。


学生公寓一期及后勤服务楼:
学生公寓1#楼北段、西北段、西南段7层墙柱模板施工,南段7层墙柱钢筋绑扎;2# 楼北段4层顶板模板施工,西北段3层顶板钢筋绑扎,西南段4层墙柱钢筋绑扎,南段3层顶板混凝土完成;3#楼东段六层顶板模板施工,西段六层墙柱模板施工;4#楼北段5层顶板浇混凝土,东北段5层墙柱模板,东南段5层顶板混凝土养护,南段5层墙柱模板施工;5#楼北段、东北段±0以下混凝土养护,东南段±0以下墙柱模板,准备浇混凝土,南段±0以下混凝土拆模;6#楼顶板电梯部位混凝土未浇筑,结构验收准备;7#楼北段、西北段首层墙柱模板施工,西南段、南段首层墙柱钢筋施工。
后勤服务楼西段四层顶板混凝土完成,东段4层进行顶板钢筋绑扎。


第一食堂、锅炉房及青年教师公寓:
第一食堂1段地下一层墙体模板拆除完成,满堂架搭设完成30%;2段地下一层墙柱模板安装完成;3段地下一层框架柱模板安装完成,满堂架搭设完成90%;4段基础底板混凝土浇筑完成,地下一层墙柱钢筋绑扎完成。
青年教师公寓F-2段基础底板混凝土浇筑完成,B-2座防水施工完成,E座防水保护层完成,CK-4防水完成,车库CK5段、CK6段基础底板混凝土浇筑完成。
锅炉房打桩完成500根。
