【单体工程】项目施工进展系列报道(十七)

发布日期:2016-09-10

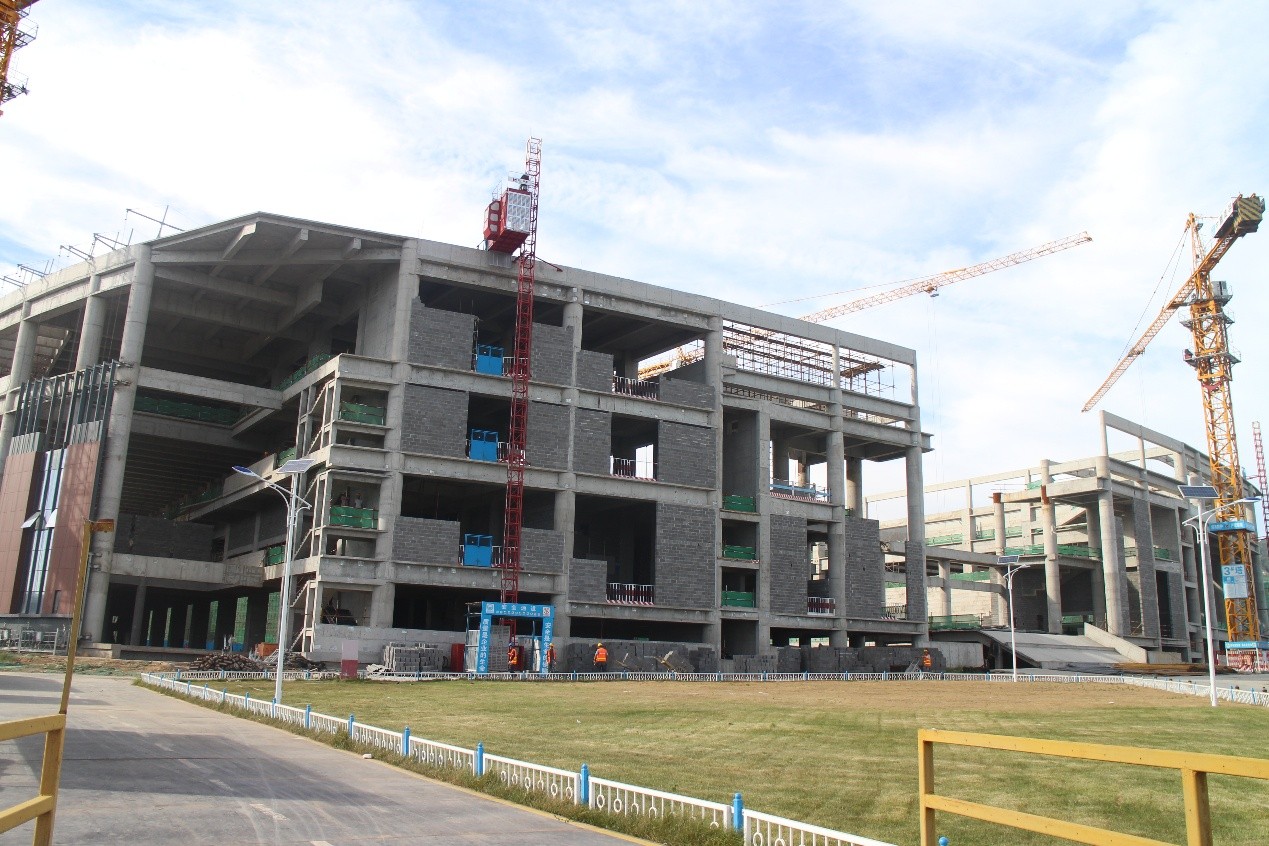

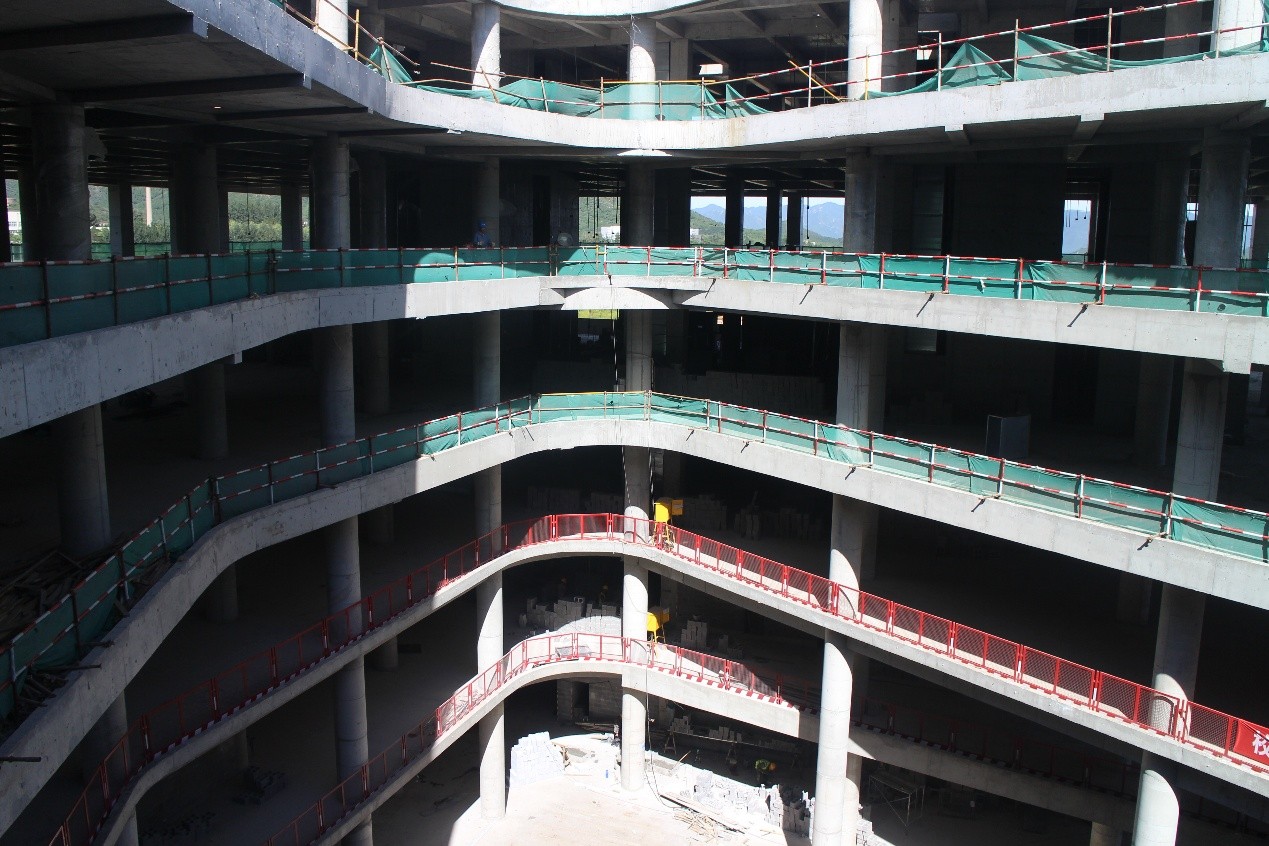

图书馆:

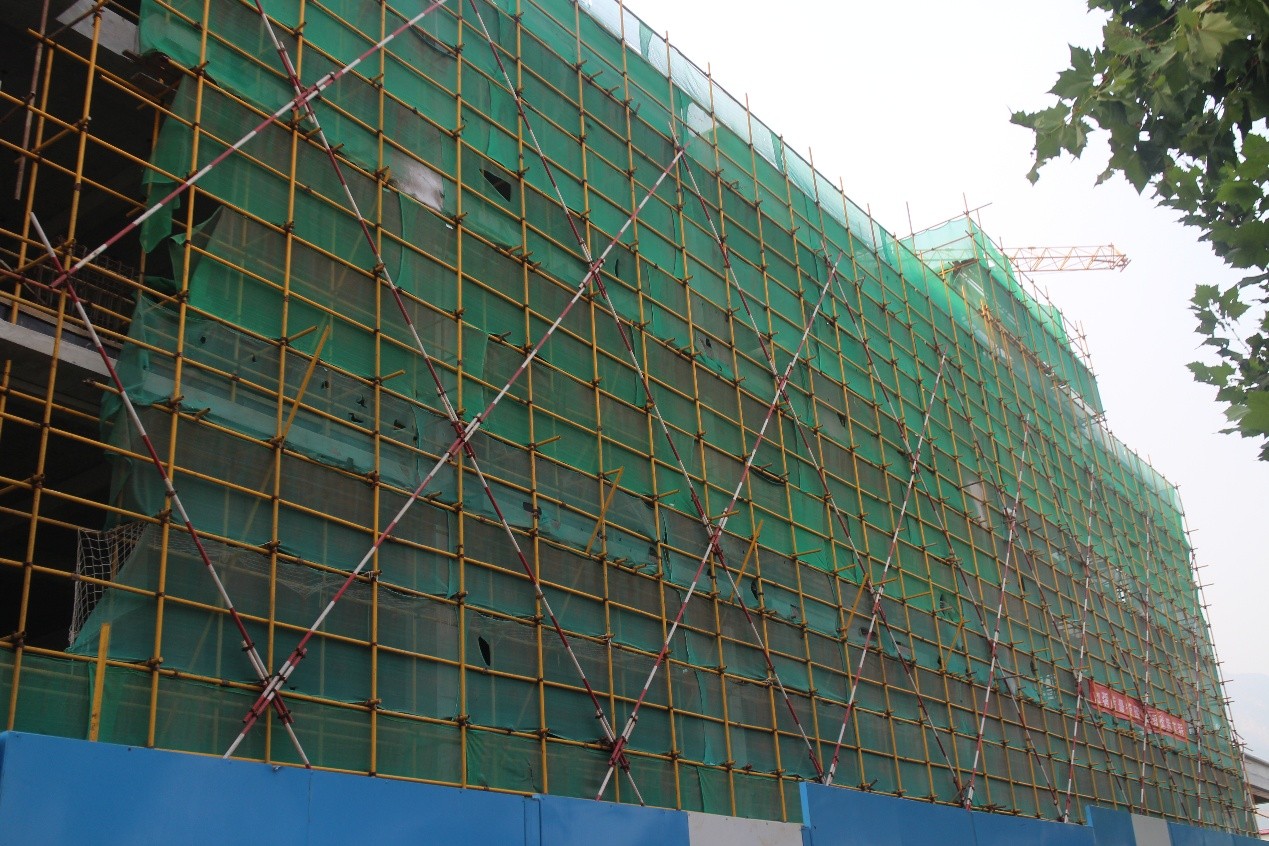

       主体6层材料清理完成90%,5层材料清理完成60%,首层二次结构墙体砌筑完成二次砌筑完成70%,屋面砌筑完成50%,三层砌筑完成20%,钢结构屋面钢架拼装完成60%,,机电二层、三层配管完成,负一层配管完成,四层配管完成50%。外架拆除完成。





第一教学楼:
       第一教学楼A区、B区2-3层进行内墙砌筑施工,3层180座阶梯教室砌筑完成,4-5层二次结构砌筑收尾完成; 教学楼砌筑完成约90%,A/B区配电室墙顶抹灰完成,第一遍腻子完成。A区、B区北侧钢结构连廊钢架进场拼装。






第一实验楼:

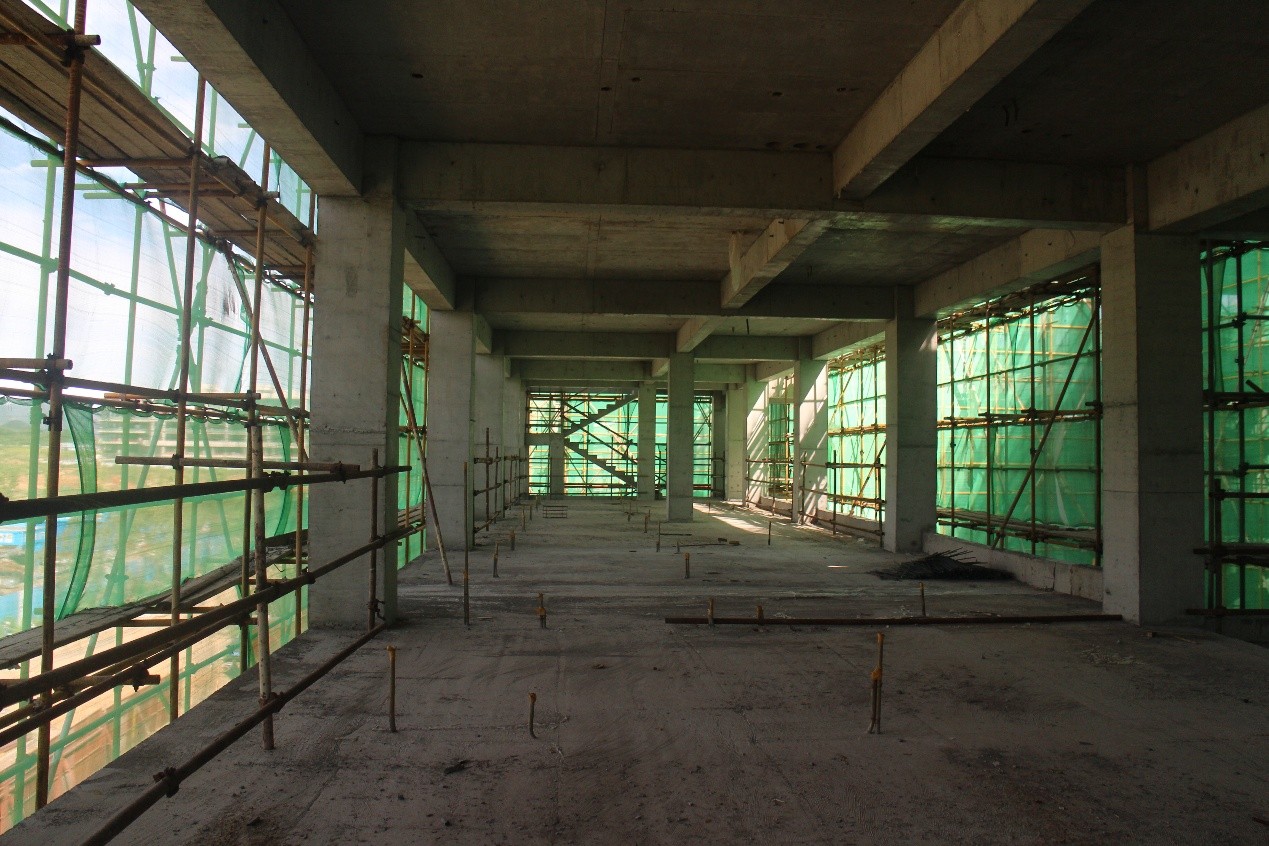

       第一实验楼1#楼楼梯间墙面抹灰完成,2层墙面及顶棚腻子进行施工;4#楼4层第一遍腻子施工,屋面保温层施工;5-6#楼地下室墙面抹灰施工,顶棚腻子施工。

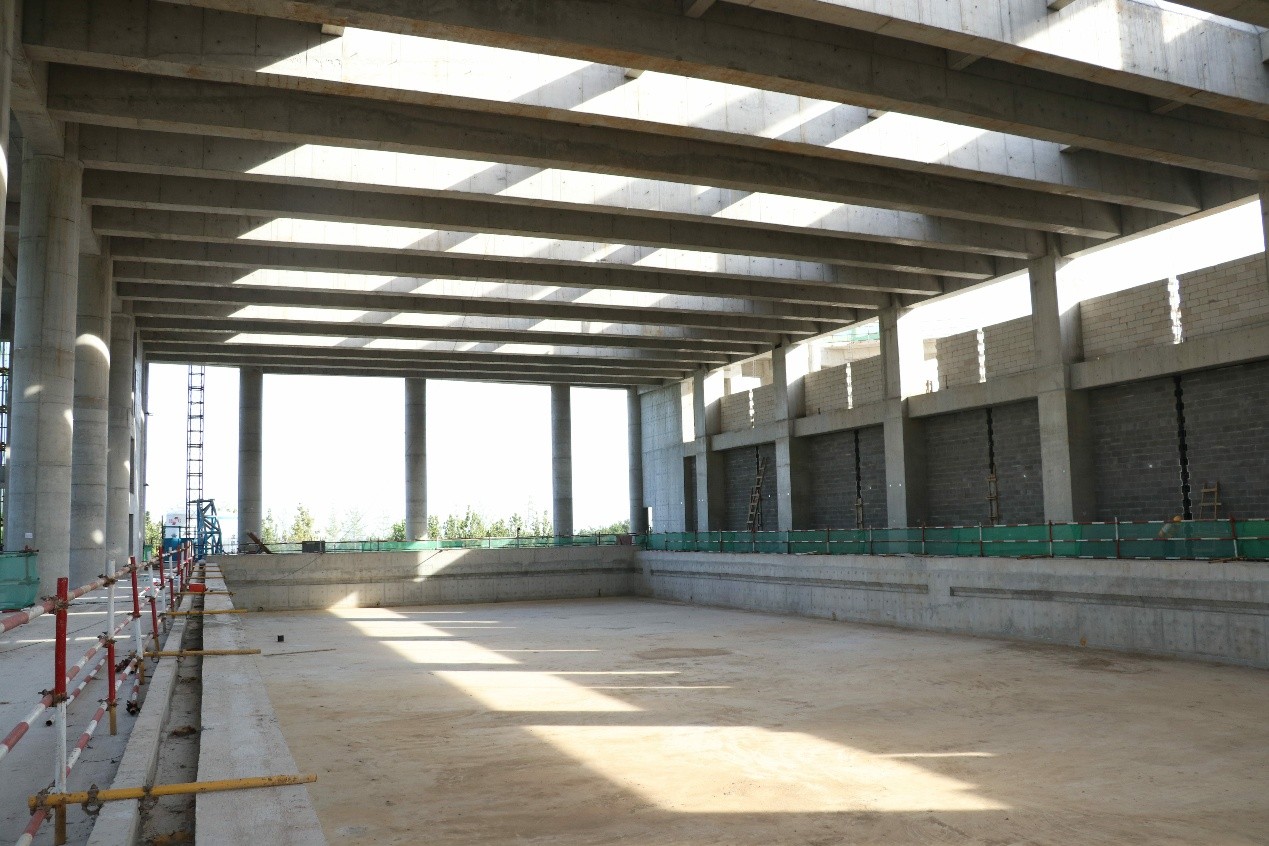

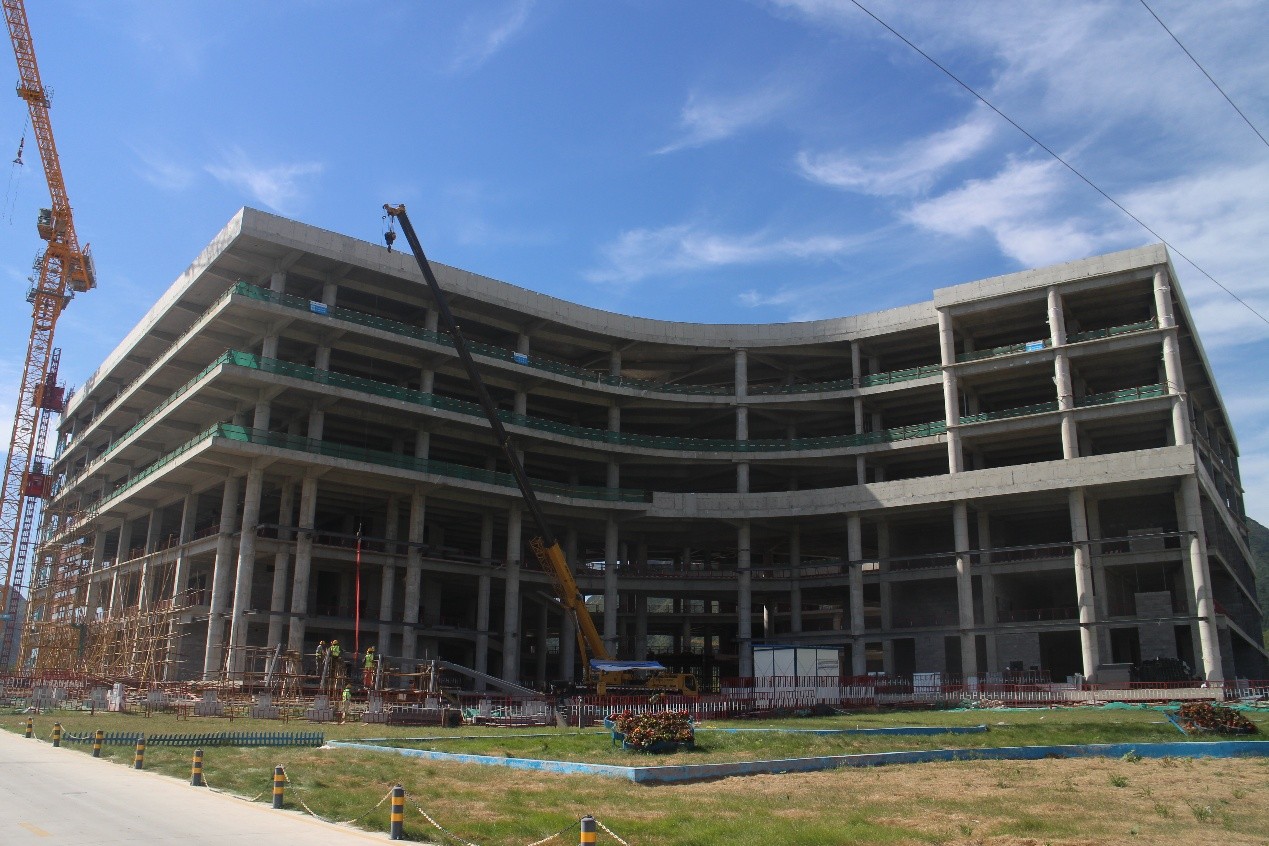

 体育馆:

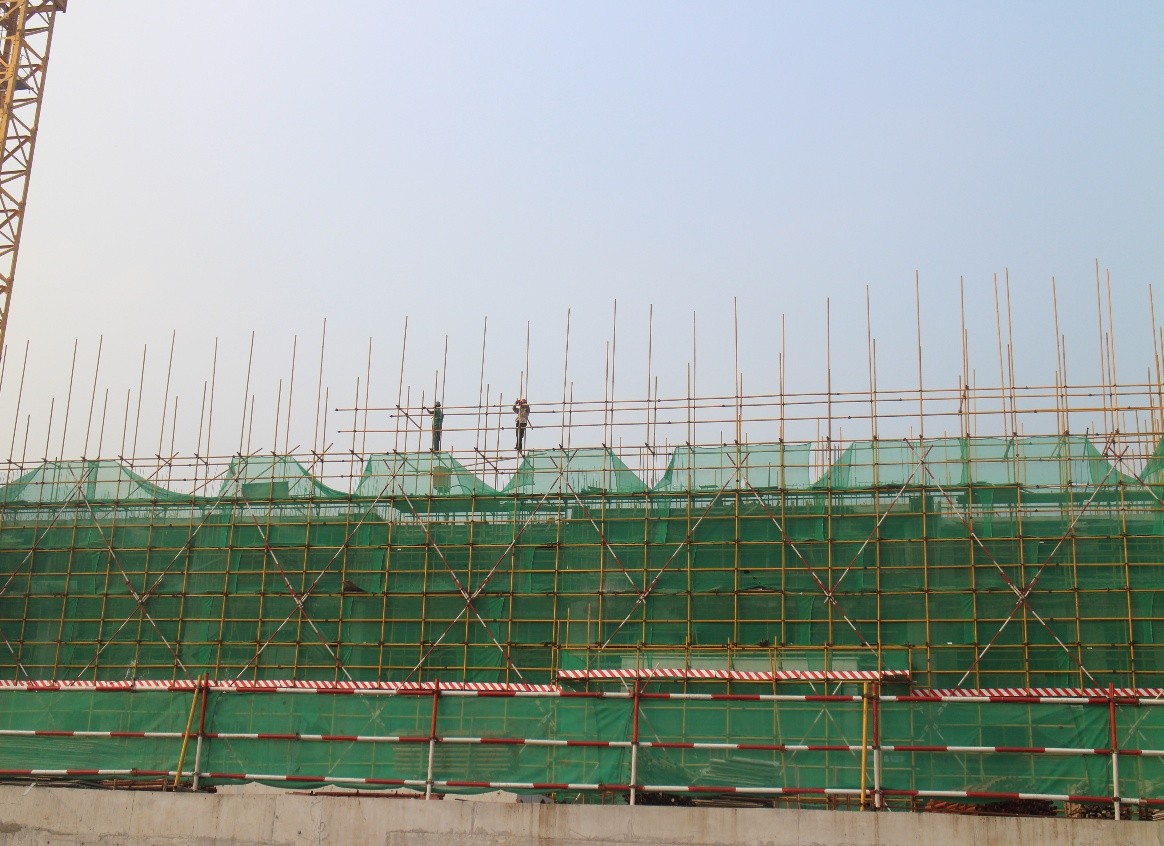

       体育馆球类馆首层房心处理完成,垫层浇筑完成,综合馆首层房心处理完成30%;2层砌筑完成90%,3层砌筑完成30%,4层砌筑完成10%;屋面太阳能基础完成90%;首层电气配管完成40%,二层电气配管完成80%,三层电气配管完成30%;首层给排水地埋管完成60%。



 学生公寓一期及后勤服务楼:
       学生公寓1#楼4至7层卫生间砼台浇筑,外墙构造柱正在施工,二次结构植筋;2#楼室内回填土找补完,后浇带完,6、7层2次结构放线;3#楼6、7层二次结构砌筑,植筋完成;4#室内回填土找补完成50%,后浇带完成,6、7层2次结构放线;5#楼东北段、南段9层顶板砼施工完成,一次结构除屋面外完成,封顶拆模到6层,清理到5层,实测实量、回弹到4层;6#楼5至7层二次结构砌筑,放线、植筋、外墙样板施工完成;7#楼北段、西北段、南段9层顶板砼浇筑完成,一次结构除屋面外完成,拆模到7层,清理到6层。
       后勤服务楼1层二次结构样板间砌筑完,2层卫生间砼台浇筑,室内回填土施工约完成80%。



第一食堂、锅炉房及青年教师公寓:
       青年教师公寓A座东段地下一层顶板模板安装完成,西段地下一层竖向钢筋绑扎完成;B座东段地下一层墙柱钢筋绑扎完成,西段地下二层顶板钢筋绑扎完成,CK7顶板钢筋绑扎完成70%;F座东段首层顶板模板安装完成,西段首层墙柱钢筋绑扎完成80%;E座西段首层墙柱模板安装,东段首层墙柱模板安装完成。
       第一食堂1、2、3、4段三层顶板浇筑完成,机房层钢筋绑扎完成80%。
       锅炉房墙柱钢筋绑扎完成。
