【单体工程】项目施工进展系列报道(二十六)

发布日期:2017-03-19

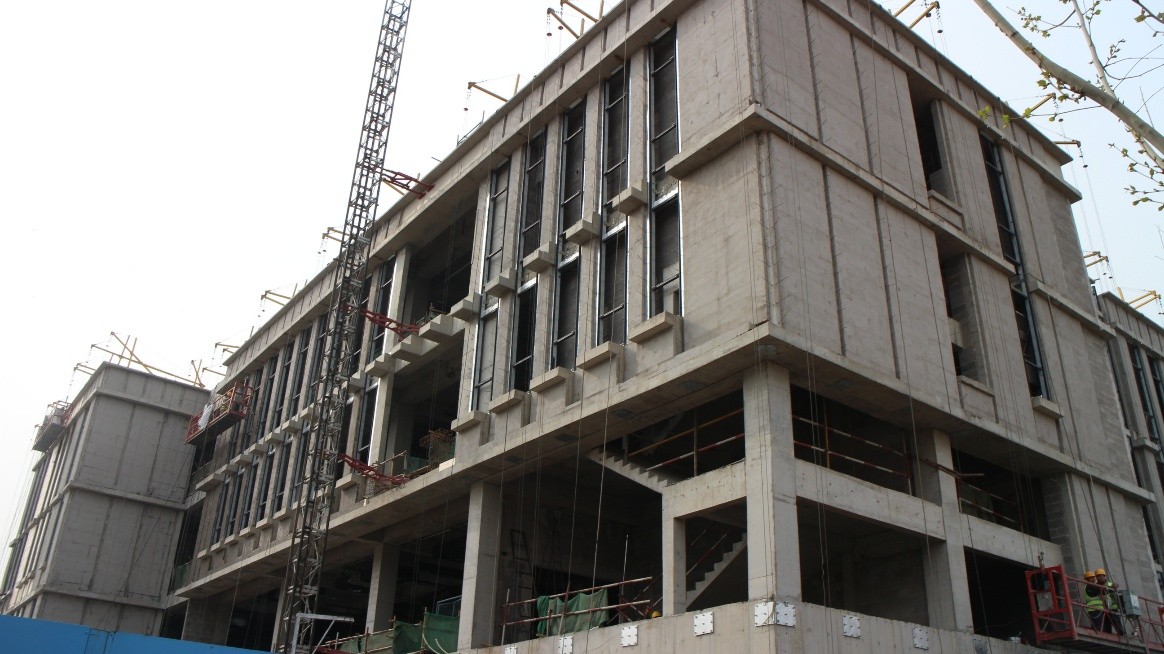

图书馆:
地下室**钢筋网片绑扎完成;幕墙一面铝板及玻璃安装完成80%,三—五面防水铝板及玻璃安装完成90%,六面玻璃安装完成80%;一层消火栓主管收尾;喷淋系统的末端试水管安装50%;五六层明装消火栓箱安装完成;一、二层空调风阀安装完成90%,四层风机盘管回风箱安装完成80%,一层冷凝水管安装完成80%,二层冷凝水管制安完成80%,三层空调新风管保温完成50%,四层空调新风管保温完成70%;小市政污水管安装完成,正在回填。

第一教学楼:
教学楼样板间完成;幕墙保温层完成90%,防水铝板完成80%,铝平板完成85%,铝窗框完成84%,窗玻璃完成87%,陶板完成28%,玻璃幕墙完成60%;景观照明材料封样完成。




第一实验楼:
1#、4#实验楼压型铝板完成,陶板、铝板除首层下口及电梯口部位、铝窗差卫生间、楼梯间部位,陶棍及屋面栏杆未安装,均安装完毕;1#楼卫生间防水完成;4#实验楼地面垫层完成5%。




体育馆:
体育馆训练馆剩余地面垫层完成90%,墙面轻钢龙骨安装完成50%,办公室等墙面粉刷石膏完成20%,比赛馆首层墙面龙骨施工30%,游泳馆楼梯间等墙面粉刷石膏30%;给排水采暖管道完成90%,桥架安装完成,防排烟风机就位完成30%,网架处排烟管道完成50%;消防马道层喷淋管道完成90%;空调马道层风管安装90%,风机盘管安装80%,空调水管完成90%,空调机组就位完成20%,制冷机到场;西北侧小市政管线施工完成70%,东侧破碎,土方准备开挖。


学生公寓一期及后勤服务楼:
1#到7#楼外窗安装完成80%,样板间施工完成,进行配电箱安装,消防箱底上翻梁浇筑,空调室外机室门槛浇筑;室外工程小市政东区完成70%。

后勤服务楼样板间材料准备。




第一食堂、锅炉房及青年教师公寓:
青年教师公寓1、2#汽车坡道施工完成25%;A、B栋砌筑完成10%,A、B栋之间及南北两侧小市政完成90%;E、F栋砌筑完成32%,外窗附框安装完成25%,南北两侧小市政完成32%。
第一食堂后厨区地面完成25%,精装样板施工完成70% ,防水及保护层施工完成45% ,西校门人防通道结构施工完成80%。
锅炉房顶棚施工完成85%,墙面开始施工。
