【单体工程】项目施工进展系列报道(三十五)

发布日期:2017-10-15

图书馆:
东面幕墙原电梯口部位陶板完成80%;汽车坡道顶部玻璃安装90%,硅酸钙板变更铝板安装10%;首层地面石材镶贴80%,4层钢梯侧面石材开始施工,1-6层卫生间墙地砖收口,5层石材柱面结晶完成,一层墙面上石膏刮腻子完成,1-5层风口安装完成,1-6层卫生间电梯厅吊顶龙骨开始安装,3-5层灯具调试;
机房层地砖完成,四层铝方通面材吊顶完成90%,四层地面自流平完成30%,1-6层蜂窝铝板安装完成40%,南侧人防通道抹灰一遍腻子完成,1-6层及地下室空调机房吸音板完成,楼梯间腻子完成;进行一层扩张网吊顶区域喷淋追位、各层电梯厅、卫生间喷淋追位,随装修进度安装东侧房间及走廊的报警设备,各层铝方通吊顶区域喷淋管道分区进行水压试验,地上部分报警系统单点调试。

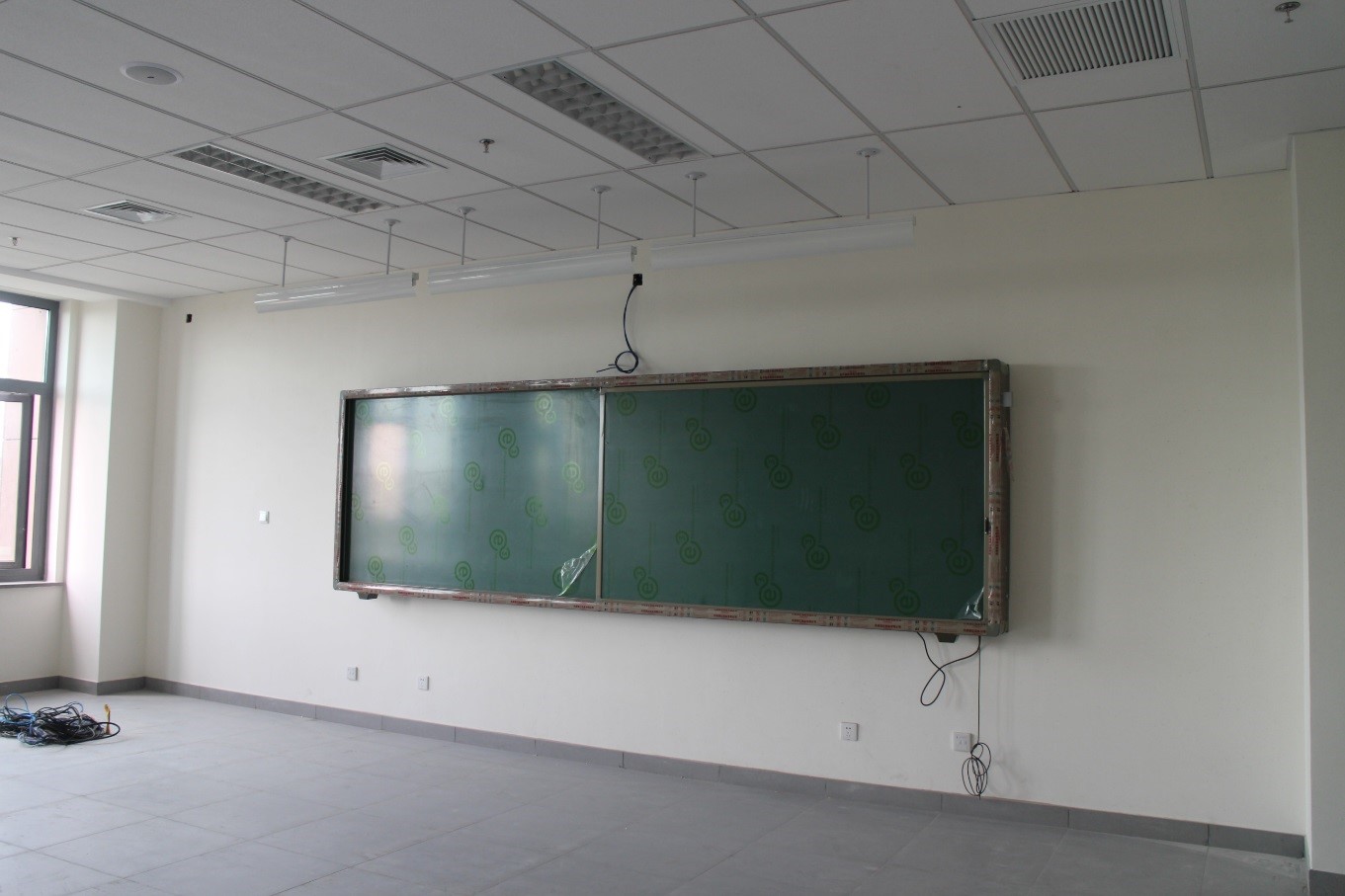

第一教学楼:
教学楼墙顶涂料及硅藻泥完成75%,精装修硅金板安装完成55%,幕墙除东西露台部位铝板包楼梯及A区内环室外楼梯包铝板及防火门、玻璃门安装以及收边收口未完,其他完成。

第一实验楼:
1#、2#、3#、5#、6#实验楼二次结构分别完成70%、40%、80%、50%;1#、4#实验楼走廊吊顶完成80%,幕墙剩余玻璃门、及收边收口未完,防火门联窗完成3樘;2#、5#实验楼龙骨分别完成80%、60%,防水铝板分别完成10%、10%。

体育馆:
东、西主入口内幕墙铝板、玻璃安装完成,东西主入口屋顶檐口铝板安装完成50%,北面、南面下角收口铝板完成,补片玻璃已到场,安装完成60%,西面玻璃盒子灯槽安装完成,室内防火窗完成40%,电动开启进场开始安装;训练馆、比赛馆不锈钢地脚线安装完成50%,训练馆多功能厅墙面龙骨安装完成、顶棚龙骨安装完成、墙面装饰完成30%,卫生间门洞边收口、蹲便台收口完成100%,楼梯间、房间、走廊腻子、乳胶漆维修、找补完成100%,安装孔修补、描漆完成40% 。

学生公寓一期及后勤服务楼:
学生公寓外窗框安装完成,玻璃安装完成,幕墙玻璃安装完成,质感涂料基本完成,GRC板已经到货,3、6、2号楼正在安装;屋面钢结构主框架完成,檐口铝板基本完成,檩条施工完成,防火涂料继续施工,挂瓦施工完成65%;卫生间墙地砖基本完成;电梯安装全部完成。
后勤服务楼顶层屋面铺装完成80%,质感涂料外立面完成,幕墙及外窗框安装95%,幕墙东立面外电梯处玻璃安装完成80%;2、3、4层走廊及大厅墙面腻子完成,防火门框安装完成,门扇安装90%,阿姆斯壮室内吊顶板正在吊装2至4层,完成90%,走廊吊顶二层完成,正在三层安装,大厅吊顶首、二、三、四层基本完成,二三四层室内涂料完成首遍。

第一食堂、锅炉房及青年教师公寓:
青年教师及留学生宿舍水表、热表、电表配线完毕; 手机信号覆盖F栋已经完成布线及设备安装,A、B、E根据装修更改正在进行布线及天线安装,E栋安装布线完毕后现依据图纸在进行位置更改,A、B两栋已安装完成70%。
食堂东立面完成95%,南立面完成100%。北立面完成95%,西立面完成95%;屋面贴砖已基本完成。
